Quand l'entreprise évite la réception : ce que ça change pour vous

Quand l'entreprise évite la réception, aucune réserve n'est écrite et les garanties partent d'une date floue. Ce que vous perdez, et les gestes à poser.

6 min

Partager

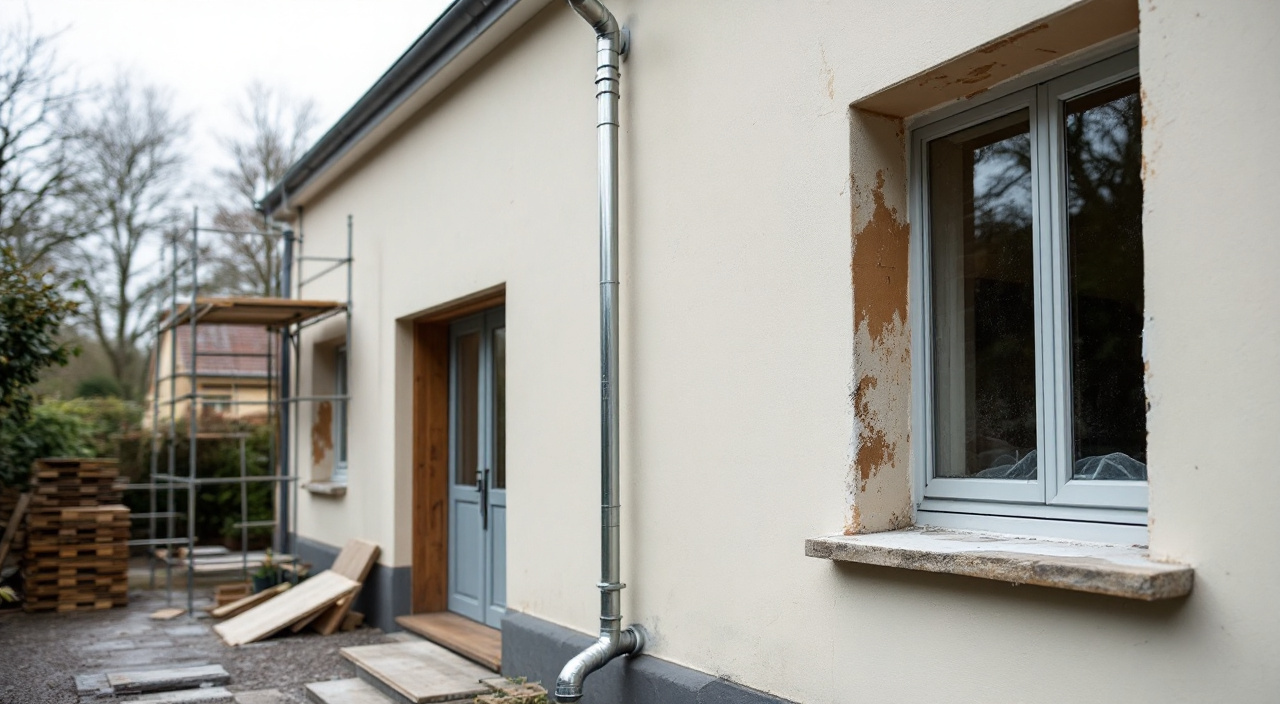

Façade enduite récemment, échafaudage partiellement démonté et descente d'eau pluviale non reposée
Une descente non reposée et un film de protection encore en place : le genre de manque qui devient une réserve écrite si la réception a lieu, et un souvenir sans valeur si elle n'a pas lieu.

La réception est le seul moment du chantier où l'ouvrage est regardé, décrit et daté. Quand l'entreprise évite la réception, elle n'évite pas une formalité : elle évite le document qui fixerait ce qui reste à faire. Le chantier se termine quand même, l'échafaudage part, la facture arrive, et le propriétaire se retrouve avec une façade neuve et aucun papier qui dise à quoi elle ressemblait le jour où on la lui a remise.

Ce n'est pas un oubli. C'est une manière de travailler qui a sa logique, ses phrases toutes faites et ses bénéfices. Cet article décrit la mécanique, puis ce qu'elle coûte, puis ce qu'un propriétaire peut faire même seul, même tard, même sans être du métier.

Ce que la réception fixe, exactement

La réception est l'acte par lequel le maître d'ouvrage — vous — déclare accepter l'ouvrage, avec ou sans réserves. Elle ne dit pas que les travaux sont parfaits. Elle dit qu'à une date donnée, l'ouvrage a été présenté, examiné, et accepté dans l'état où il se trouvait, cet état étant décrit.

Trois choses en découlent.

Elle fixe l'état de l'ouvrage à une date. Ce qui est visible ce jour-là et qui ne va pas doit être écrit : c'est une réserve. Ce qui n'est pas écrit est réputé accepté. Cette règle paraît dure au propriétaire. Elle est en réalité protectrice, parce qu'elle l'oblige à regarder, et parce qu'elle transforme une impression en obligation de reprise.

Elle fait courir les garanties. Les protections légales attachées aux travaux ne partent pas de la signature du devis, ni de la fin apparente du chantier, ni de la dernière facture. Elles partent de la réception. Sans réception, le point de départ n'existe pas dans un document ; il devra être reconstitué plus tard, à partir d'indices, et il se discutera.

Elle conditionne le solde. Le paiement final se justifie par un ouvrage reçu. Une fraction du prix reste normalement disponible pendant l'année qui suit, pour couvrir la levée des réserves. Ce mécanisme n'a de sens que s'il y a des réserves, donc un procès-verbal, donc une réception.

Sans réception, il n'y a pas de réserves. Sans réserves, il n'y a rien à lever. Et une entreprise qui n'a rien à lever a terminé son chantier le jour où elle a replié l'échafaudage.

Les formes que prend l'évitement

L'évitement se reconnaît à des signes très ordinaires. Aucun ne ressemble à une manœuvre. Pris ensemble, sur les dix derniers jours d'un chantier, ils dessinent toujours le même dessin.

« On repassera pour les finitions »

C'est la phrase la plus efficace du métier, parce qu'elle est aimable et qu'elle ne promet rien. Elle déplace la réception dans un futur sans date. Elle transforme des réserves — qui seraient écrites, chiffrées, opposables — en petits services que l'entreprise rendra si elle repasse.

Ce qui reste à faire est presque toujours identifiable : une descente d'eau pluviale non reposée, un appui de fenêtre non rejeté, un raccord d'arête à reprendre, une salissure sur une menuiserie, un scellement de coffret laissé ouvert. Ce sont des postes courts. Rien n'empêche de les écrire.

La réponse utile tient en une phrase : les finitions ne posent pas de problème, elles seront listées dans le procès-verbal de réception, et reprises dans le délai qu'on y inscrira. Une entreprise sérieuse accepte, parce que la liste est courte. Une entreprise qui esquive répond qu'un procès-verbal « n'est pas nécessaire entre gens de bonne foi ». La phrase est en elle-même l'information.

L'échafaudage replié avant tout constat

L'échafaudage est le seul moyen de regarder une façade autrement que d'en bas. Vu du sol, un enduit paraît régulier, un raccord paraît propre, une corniche paraît traitée. À hauteur d'appui, la même façade se lit : épaisseur aux angles, garnissage des arêtes, retour de l'enduit sur les tableaux, état des rives, remontée du revêtement derrière les descentes.

Un démontage anticipé n'est pas toujours volontaire — la location coûte, les équipes enchaînent. Mais il produit toujours le même effet : il rend le constat impossible au moment où il aurait de la valeur. Après, un contrôle en hauteur suppose de remonter un moyen d'accès, donc une dépense, donc une hésitation, donc l'abandon.

Le geste qui protège tient à un mot dans l'échange écrit du début : la réception se tient avant démontage, ou l'échafaudage reste en place jusqu'à la date convenue. La question de l'épaisseur réellement appliquée, notamment, ne se tranche presque jamais depuis le sol — c'est le sujet de l'enduit posé trop mince, et il se joue à portée de main.

La facture de solde qui arrive sans rendez-vous

Le chantier se vide un vendredi. La facture arrive le lundi, souvent par courriel, souvent avec une mention de délai de paiement. Aucun rendez-vous n'est proposé. Le document parle d'« achèvement des travaux », parfois de « travaux réceptionnés », alors que personne n'a rien réceptionné.

Ce raccourci n'est pas anodin. Payer intégralement, en ayant repris possession de l'ouvrage sans réserve exprimée, peut valoir acceptation tacite : la réception se déduit alors du comportement, à une date que vous n'avez pas choisie, sans aucune description de l'état. C'est exactement le résultat recherché.

Le solde n'est pas dû parce qu'une facture existe. Il est dû parce que l'ouvrage a été livré conforme et reçu. Tant que la réception n'a pas eu lieu, le paiement du solde n'a pas encore d'objet.

L'injoignabilité de la dernière semaine

Pendant le chantier, l'interlocuteur répondait. La dernière semaine, il ne répond plus, ou répond par messages courts qui ne fixent rien. Cette rupture de contact n'est pas un hasard de planning : c'est la période où le propriétaire aurait des demandes précises et où l'entreprise n'a plus rien à gagner à les entendre.

Le contre-geste est simple et se prépare avant : passer à l'écrit dès qu'un rendez-vous doit être fixé. Un message qui propose deux dates, avec l'objet du rendez-vous, laisse une trace. Le silence en face devient alors un élément du dossier, et non une conversation perdue.

Pourquoi l'évitement arrange l'entreprise

Il faut voir le calcul du côté de celui qui le fait. Il est rationnel à court terme.

  • Pas de réserves écrites, donc aucun retour à programmer. Un compagnon qui revient une demi-journée pour une reprise coûte du temps sur un chantier en cours. Un procès-verbal en crée l'obligation ; son absence la supprime.
  • Pas de délai de levée à tenir. Une réserve inscrite s'accompagne d'un délai. Sans document, aucun délai ne court, et la reprise devient un geste commercial que l'entreprise accorde ou non.
  • Pas de retenue immobilisée. Un solde payé en entier est un solde encaissé. Une somme conservée en garantie est une somme qui manque en trésorerie.
  • Pas de date de départ opposable. Une date de réception écrite est un repère fixe pour dix ans. Une fin de chantier floue est un repère mou.
  • Un dossier moins solide en face. Le jour où un désordre apparaît, un propriétaire sans procès-verbal doit d'abord établir ce qui existait à la livraison. Il commence son dossier avec un handicap.

Ce raisonnement ne suppose aucune malhonnêteté particulière. Il suppose seulement une entreprise qui optimise sa fin de chantier. C'est la même logique que celle décrite dans « garanti dix ans » : ce que vaut une promesse sans attestation : on promet la protection à l'oral, on évite le papier qui la rendrait exigible.

Ce que le propriétaire perd, concrètement

La date de départ des garanties devient discutable

C'est la conséquence la plus lourde, et la plus lente à se manifester. Trois ou cinq ans plus tard, une fissure traverse un enduit, un revêtement cloque, un raccord ouvre. La question posée n'est plus technique : elle est calendaire. Quand les travaux ont-ils été reçus ?

Sans procès-verbal, la réponse se reconstruit à partir de ce qui reste : une facture, un relevé bancaire, la date de dépose de l'échafaudage si elle apparaît quelque part, des photographies datées. Cette reconstitution est possible, mais elle prend du temps, elle produit une fourchette au lieu d'une date, et elle offre un terrain de discussion à qui n'a pas intérêt à ce que la date soit celle-là. Une réception peut aussi être constatée tacitement, ou fixée par un juge à défaut d'accord : dans les deux cas, ce n'est plus vous qui l'écrivez.

Un désordre qui apparaît près d'une frontière de délai se joue parfois sur quelques semaines. Une date écrite les donne. Une fin de chantier approximative les enlève.

La retenue de garantie perd son support

Le mécanisme de garantie sur le solde suppose deux choses : une réception, et des réserves à lever. Il n'a rien à financer si aucune réserve n'a été écrite.

En pratique, le propriétaire qui a tout payé sans réception se retrouve sans levier. Il peut demander une reprise ; il ne peut plus la conditionner à un paiement, puisqu'il ne doit plus rien. Le rapport de force se retourne complètement à cet instant précis, et il ne revient pas. La seule somme qui parle dans un chantier est celle qui n'est pas encore versée — c'est ce que montre aussi le cas de l'acompte encaissé quand l'entreprise disparaît, en sens inverse.

Il reste une troisième perte, moins visible : un désordre constaté plus tard se discute sans référence. Sans document de référence, chaque désordre ouvre le même débat : était-ce déjà là ? est-ce apparu depuis ? est-ce imputable au chantier ou au bâtiment ?

Prenez une fissure qui réapparaît à travers un enduit neuf. Si le procès-verbal indique « fissure horizontale en allège, façade est, traitée par bande armée, aucune reprise structurelle », la discussion porte sur le traitement retenu. S'il n'y a rien, la discussion porte sur l'existence même de la fissure avant travaux, et elle n'aboutit pas. Le mécanisme lui-même est décrit dans le calicot posé sans traiter le mouvement ; ce qui manque au propriétaire, ce n'est pas la compréhension du phénomène, c'est la trace de ce qui a été fait.

C'est le cœur du sujet. La réception ne sert pas à sanctionner. Elle sert à écrire l'état de départ, pour que le désaccord futur, s'il vient, porte sur un fait établi et non sur deux souvenirs.

Convoquer par écrit : le geste principal

Le maître d'ouvrage n'attend pas qu'on lui propose une réception. Il la convoque. Ce renversement est le point central : la réception est votre acte, pas une faveur de l'entreprise.

La convocation se fait par écrit, avec accusé de réception ou par un moyen laissant une trace vérifiable. Elle contient peu de choses, mais toutes :

  • l'objet : réception des travaux du marché signé à telle date ;
  • une date et une heure précises, fixées avec un délai raisonnable devant, de l'ordre de dix à quinze jours ;
  • le lieu et le point de rendez-vous ;
  • la mention que l'échafaudage doit être maintenu jusqu'à cette date, ou que la réception se fera avec un moyen d'accès en hauteur ;
  • la mention qu'un procès-verbal sera établi et signé sur place ;
  • l'indication que le solde sera réglé après réception et, le cas échéant, après levée des réserves.

Le ton reste neutre. Il ne s'agit pas d'accuser : la plupart des entreprises viennent, signent, et reprennent ce qui doit l'être. Le courrier sert surtout aux cas où cela ne se passe pas ainsi.

Prévoir la réception dès le devis évite d'avoir à la réclamer à la fin. Une ligne suffit dans le document contractuel : réception contradictoire avant démontage de l'échafaudage, procès-verbal signé, solde après réception. C'est l'une des demandes qui, posées tôt, changent la suite du chantier — voisine de celles listées dans les questions qui font reculer un mauvais devis.

Constater seul, et de manière datée, à défaut

Si l'entreprise ne se présente pas, ou ne répond pas, le chantier ne reste pas en suspens pour autant. Vous constatez seul, et vous datez ce constat de façon incontestable.

Le jour même de la date convoquée. Se rendre sur place à l'heure annoncée, même seul. Noter l'absence, l'heure, la météo. Ce détail compte : il montre que la convocation a été suivie d'effet de votre côté.

Un relevé photographique complet. Chaque façade en entier, puis chaque point singulier de près : angles, arêtes, appuis, bandeaux, tableaux de baies, jonctions avec la toiture, pieds de mur, descentes d'eau, coffrets et câbles reposés. Photographier par lumière rasante quand c'est possible, en fin de journée : les défauts de planéité et les reprises n'apparaissent pas autrement. Conserver les fichiers originaux, avec leurs métadonnées, sans les retoucher.

Un document écrit, listant les manques. Une liste numérotée, façade par façade, en langage simple : ce qui n'est pas fait, ce qui est mal fait, ce qui est sali ou cassé. Pas d'adjectif, pas d'interprétation. « Descente d'eau pluviale façade nord non reposée. » « Enduit non retourné dans le tableau de la baie ouest du rez-de-chaussée. » « Appui de fenêtre chambre sud taché, non nettoyé. »

Une date opposable. Envoyer ce constat à l'entreprise par courrier recommandé, avec la liste et la mention que les photographies sont tenues à disposition. Le récépissé donne une date que personne ne discutera. On peut aussi faire établir le constat par un professionnel du constat, ou par un maître d'œuvre indépendant s'il y en a un au dossier.

Ce constat unilatéral ne vaut pas réception. Il ne crée pas à lui seul le point de départ des garanties. Mais il fait deux choses considérables : il fixe l'état de l'ouvrage à une date certaine, et il place l'entreprise en situation d'avoir refusé une réception qui lui était régulièrement proposée. Un dossier ainsi tenu ne ressemble pas à un dossier vide.

Ne pas solder, et le dire proprement

Le solde est le dernier levier, et le seul qui produise un effet rapide. Le conserver n'est pas un acte hostile, à condition de l'expliquer.

Ce qui se fait : écrire que le solde est tenu à disposition, qu'il sera réglé après réception contradictoire, et que la convocation reste ouverte. La somme n'est pas contestée ; elle attend un événement. Cette formulation change tout, parce qu'elle ne conteste ni la créance ni le travail : elle en subordonne le règlement à l'acte qui manque.

Ce qui ne se fait pas : garder l'argent sans rien dire. Un silence en face d'une facture se lit comme un impayé et se traite comme tel. La retenue doit être motivée, écrite, et proportionnée au reste à faire.

Ce qui ne se fait pas non plus : payer en totalité en se disant qu'on verra ensuite. Passé le virement, il n'y a plus de conversation, seulement des relances. Beaucoup de propriétaires paient pour clore un moment devenu désagréable. C'est compréhensible, et c'est la décision qui coûte le plus cher par la suite.

Un mot sur la proportion. La somme conservée doit correspondre à ce qui reste réellement à faire, plus la part contractuelle de garantie. Retenir la moitié d'un marché pour une gouttière non reposée n'est pas défendable et déplace le litige sur votre terrain. Retenir ce qui correspond aux reprises listées est tenable et se justifie en une phrase.

Ce qu'on emporte de la réception, et ce qu'on garde

Une réception qui s'est bien passée laisse une pochette. Elle contient le procès-verbal signé des deux parties, daté, avec la liste des réserves et le délai de levée ; les attestations d'assurance de l'entreprise couvrant la période des travaux ; les fiches techniques des produits réellement appliqués, avec leurs teintes et leurs références ; le relevé photographique du jour de la réception ; et, après reprise, un écrit de levée des réserves, daté lui aussi.

Ce dernier document est souvent oublié. Les réserves sont levées, l'entreprise repart, personne n'écrit rien. La levée doit se constater comme la réception : par écrit, avec la date, et la mention de ce qui a été repris. C'est ce papier qui libère le solde.

La pochette se garde longtemps. Les délais de garantie se comptent en années, et le dossier sert aussi lors d'une vente : un acheteur qui voit une façade refaite demandera quand, par qui, avec quels produits. Une réception écrite répond aux trois questions en une page.

Questions fréquentes

L'entreprise refuse de signer un procès-verbal : que faire ?

Un refus n'empêche pas la réception d'être demandée. On convoque par écrit, on se présente à la date, on constate l'absence ou le refus, et on adresse le constat par recommandé. Le solde est conservé, avec une lettre qui explique pourquoi. Si le désaccord persiste, la réception peut être fixée par voie judiciaire, à une date que le juge détermine ; le dossier constitué compte alors beaucoup.

J'ai déjà tout payé sans réception. Est-ce rattrapable ?

Partiellement. Le levier financier est perdu, mais pas le reste. Le premier geste est de dater ce qui peut l'être : facture, relevé de paiement, photographies, échanges de messages. Le deuxième est d'écrire à l'entreprise pour demander une réception rétroactive ou, à défaut, la confirmation de la date d'achèvement. Sa réponse, quelle qu'elle soit, aura de la valeur. Le paiement intégral avec prise de possession peut d'ailleurs valoir réception tacite, ce qui n'est pas toujours défavorable : cela crée un point de départ, même imprécis.

Faut-il émettre des réserves si le chantier semble bien fait ?

On n'invente pas de réserves. Mais on regarde vraiment, et en hauteur. Les points qui échappent depuis le sol sont toujours les mêmes : retours d'enduit dans les tableaux, garnissage des arêtes, rives et jonctions de toiture, appuis et leurs rejets d'eau, remontées derrière les descentes, propreté des menuiseries. Une réception sans réserve après un examen sérieux est une bonne nouvelle. Une réception sans réserve après un tour du propriétaire en dix minutes n'en est pas une.

Combien de temps prévoir pour une réception de façade ?

Pour une maison individuelle, compter de l'ordre d'une à deux heures avec un accès en hauteur, davantage si le bâtiment a plusieurs volumes ou beaucoup de points singuliers. Ce n'est pas une visite de courtoisie : on avance façade par façade, avec une liste préparée, et on écrit au fur et à mesure plutôt que de mémoire à la fin.

L'échafaudage est déjà démonté. Puis-je encore recevoir les travaux ?

Oui, mais l'examen sera incomplet, et il faut l'écrire. Le procès-verbal peut mentionner que la réception s'est tenue sans accès en hauteur, à la demande ou du fait de l'entreprise, et réserver expressément les parties non contrôlables depuis le sol. Cette mention conserve la possibilité de revenir sur un défaut découvert plus tard en partie haute. Une nacelle ou une perche photographique permet parfois de rattraper l'essentiel le jour même.
