Le procès-verbal signé depuis le trottoir, sans monter voir le haut

Réception d'un ravalement : que vérifier avant de signer le PV de réception de façade, pourquoi monter sur l'échafaudage, et comment écrire les réserves.

6 min

Partager

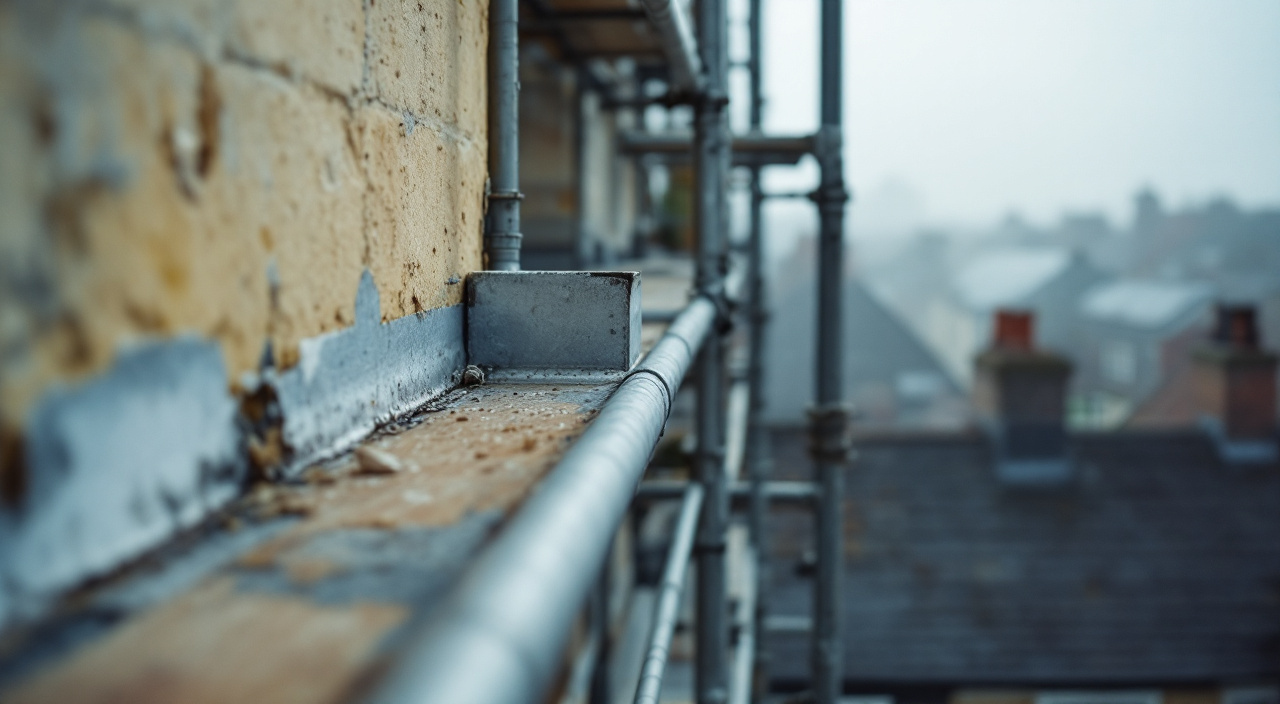

Plancher d'échafaudage désert au dernier niveau d'une façade, devant un couronnement de mur et un solin de zinc
Les points qui décident de la tenue d'un ravalement se contrôlent depuis le dernier plancher, avant la dépose de l'échafaudage.

On vous tend un procès-verbal de réception au pied de l'immeuble, les monteurs démontent le troisième niveau, et il faut décider maintenant. La réponse tient en une phrase : ne signez pas avant d'être monté, et demandez par écrit que la dépose de l'échafaudage soit suspendue jusqu'à la visite. Un ravalement se réceptionne à la hauteur où il a été fait, pas depuis le trottoir. Tant que les planchers sont en place, vous avez accès aux zones qui décident de la durée de vie du chantier ; le lendemain, elles sont à quinze mètres et hors de portée.

Ce que vous devez vérifier n'est presque jamais ce qu'on vous montre. Depuis la rue, on voit un champ d'enduit propre et régulier : c'est la partie la plus facile à réussir et la moins susceptible de créer un désordre. Les points qui décident, eux, sont tous en altitude ou en retrait : arases et couronnements, sous-face de débord de toiture, jonctions de zinguerie, appuis et rejingots, angles et retours de tableau, raccords derrière les descentes d'eau pluviale. Cet article donne la méthode de visite, façade par façade, et la manière d'écrire des réserves qui restent exploitables une fois l'échafaudage parti.

La règle : monter d'abord, signer ensuite

La réception est le moment où vous déclarez accepter l'ouvrage. Elle se prépare, elle ne s'improvise pas entre deux camions. Trois principes suffisent à tenir la position.

Premier principe : la date de réception n'est pas la date de fin de chantier. Rien n'oblige à réceptionner le jour où l'entreprise décide d'avoir fini. Vous pouvez demander une date de visite, et cette date peut être postérieure de quelques jours à la fin des travaux, à condition que l'échafaudage reste.

Deuxième principe : l'échafaudage fait partie du chantier. Sa dépose est un poste du marché, exécuté par l'entreprise ou par son loueur. Tant que le chantier n'est pas réceptionné, demander qu'il reste en place quarante-huit ou soixante-douze heures de plus est une demande normale, pas une exigence extravagante. Formulez-la par écrit, en une ligne, avec la date souhaitée de visite.

Troisième principe : ce que vous n'avez pas vu, vous ne pourrez pas le réserver. Une réserve est un défaut identifié et écrit au moment de la réception. Ce qui n'a pas été relevé bascule dans un autre régime, plus lent et plus disputé. Signer sans avoir vu le haut, c'est accepter le haut sans le connaître.

Pourquoi l'entreprise pousse à signer avant la dépose

Il n'y a pas de mystère. L'échafaudage est loué, souvent au mois, parfois avec une occupation du domaine public qui coûte et qui a une date de fin. Chaque jour supplémentaire pèse sur la marge. La signature du procès-verbal déclenche par ailleurs la facturation du solde. L'entreprise a donc un intérêt économique direct à obtenir votre signature avant que les planchers ne disparaissent, et cet intérêt n'est en soi ni malhonnête ni suspect.

Il le devient quand la pression sur le calendrier sert à empêcher la vérification. Le signe qui doit vous arrêter n'est pas la demande de signer, c'est le refus de laisser monter. Une entreprise qui a soigné les arases et les jonctions de zinguerie n'a aucune raison de refuser une visite : elle a plutôt intérêt à vous les montrer. Le sujet est traité de front dans l'article sur l'entreprise qui évite la réception ; ici, on reste sur la méthode de contrôle.

Ce que la dépose vous retire, concrètement. Une fois l'échafaudage démonté, la vérification des points hauts suppose une nacelle, une corde ou un drone. La nacelle demande un accès, parfois une autorisation de voirie. La corde demande un cordiste. Le drone donne des images utiles pour repérer, mais ne permet ni de toucher, ni de sonder, ni de tirer sur une bavette pour voir si elle est fixée. Or la plupart des défauts de point singulier ne se voient pas : ils se sentent sous la main.

Le coût de la vérification passe alors de zéro à une somme réelle, et il change de payeur : tant que l'échafaudage est là, il est déjà payé, et il est dans le marché. Le jour d'après, il est à votre charge.

Les hauteurs où l'on ne voit rien depuis le trottoir

Voici les zones à contrôler, dans l'ordre où on les rencontre en montant. Chacune correspond à un mode de désordre précis, et chacune est invisible depuis la rue.

Arases, couronnements, chaperons et souches

L'arase est la partie horizontale supérieure d'un mur : acrotère, tête de mur-pignon, couronnement de muret d'attique, chaperon de souche de cheminée. C'est l'endroit par lequel l'eau entre le plus volontiers, parce que la pluie y stagne au lieu de ruisseler.

Ce qu'on regarde :

  • La forme de pente. Une arase plate retient l'eau ; une arase en pente, même faible, l'évacue. Une pente rapportée en enduit qui s'arrête au nu du mur, sans rejet ni goutte d'eau, ne fait que déplacer le problème sur la face.
  • Le raccord entre l'enduit de face et l'arase. Une reprise franche, sans fissure de retrait au pli, sans manque au droit des angles.
  • La couvertine, si elle existe : recouvrement suffisant sur chaque côté, joints entre éléments traités, fixations non traversantes en partie haute.
  • Le chaperon de souche : les souches de cheminée sont l'oubli le plus fréquent, parce qu'on les traite en fin de chantier, quand le planning est déjà tendu.

Sous-face de débord, rives et abouts de chevrons

Le débord de toiture protège la façade, mais sa sous-face est un plafond extérieur : on ne la voit qu'en levant la tête depuis la base de l'échafaudage, jamais depuis la rue.

Ce qu'on regarde : la continuité de la finition jusqu'au fond du débord, les abouts de chevrons et de pannes (peints ou lasurés sur toutes leurs faces, ou seulement sur celle qu'on voit d'en bas ?), l'état du bois en about, la planche de rive, le raccord entre l'enduit de mur et le voligeage. Un débord repris en apparence mais laissé nu au fond est le cas d'école du travail à hauteur de regard, dont le haut de mur laissé nu à Elbeuf donne une illustration de terrain.

Zinguerie, appuis et angles : les jonctions qui décident

Toute pénétration ou tout changement de plan crée une jonction, et toute jonction est un point d'entrée d'eau potentielle.

  • Les solins en tête de mur, contre une couverture ou contre un mur voisin plus haut. On regarde s'ils ont été déposés et reposés, ou simplement enduits par-dessus. Un solin recouvert d'enduit ne travaille plus.
  • Les bavettes et les rejets en pied de descente, en bas de bardage, en sortie de solin. On tire dessus doucement : une bavette bien posée ne bouge pas.
  • Les joues de lucarne, les retours contre chien-assis, les habillages de gouttière encastrée.
  • Le mastic utilisé en remplacement d'un ouvrage de zinguerie : c'est le point à chercher activement, parce qu'il se voit très bien de près et pas du tout d'en bas. Le mécanisme est détaillé dans le mastic posé en guise de solin.

Regardez aussi les crochets, colliers et pattes de fixation : ont-ils été déposés puis repositionnés, ou l'enduit a-t-il été passé autour ? Une patte de gouttière noyée dans l'enduit crée une amorce de fissure et un point de corrosion.

Appuis, rejingots, larmiers et seuils de baie

Les appuis de fenêtre concentrent une grande partie des désordres visibles trois ans plus tard, et ils sont plus faciles à contrôler que le reste : ils sont accessibles depuis le plancher d'échafaudage.

  • La pente d'écoulement : elle doit être franche vers l'extérieur, pas plate, pas rentrante.
  • Le rejingot : la partie relevée à l'arrière de l'appui, contre laquelle vient la menuiserie. Un rejingot arasé ou noyé sous une couche d'enduit laisse l'eau passer sous la fenêtre.
  • La goutte d'eau : la rainure ou l'arête vive en sous-face du débord d'appui, qui casse le ruissellement. C'est le détail le plus souvent effacé, et sa disparition se paie en traînées noires sous chaque fenêtre. Le mécanisme est décrit en détail dans l'appui enduit sans goutte d'eau.
  • Le débord latéral : un appui doit dépasser du tableau de chaque côté. Un appui arrêté au nu envoie l'eau dans l'angle du tableau.

Angles, retours de tableau et raccords derrière descentes

Restent les zones que la géométrie cache.

Les retours de tableau — les faces latérales de l'embrasure — sont difficiles à traiter, parce que l'outil y passe mal. On y trouve des épaisseurs irrégulières, des angles mous, des manques au fond près de la menuiserie. On les regarde en se plaçant de biais, dans une lumière rasante.

Les angles saillants du bâtiment : arêtes droites ou ondulées, présence d'un profilé d'angle, continuité de la finition d'une façade à l'autre. Un angle est le raccord entre deux journées de travail et souvent entre deux gâchées.

Les raccords derrière descentes d'eau pluviale et derrière câbles : c'est l'endroit où l'on trouve le plus fréquemment un manque pur et simple. Si les descentes n'ont pas été déposées, la bande de mur qu'elles masquent n'a été ni préparée ni revêtue. On glisse la main derrière, ou on fait la photo au téléphone tenu à bout de bras.

Les jonctions avec les ouvrages conservés : coffrets de volets roulants, grilles d'aération, boîtiers techniques, garde-corps. On vérifie qu'on a enduit *jusqu'à* eux proprement, et pas *par-dessus* eux.

Mener la visite : façade par façade, élévation par élévation

Une visite de réception réussie est une visite ordonnée. Le désordre de la visite produit un procès-verbal illisible.

Préparez la trame avant de monter. Une page par élévation, nommée comme sur le devis et le permis, ou à défaut par orientation : façade rue, façade jardin, pignon est, pignon ouest. Sur chaque page, les mêmes rubriques : champ courant, arases et couronnements, débord et rives, zinguerie, baies (appuis, rejingots, tableaux), angles et retours, ouvrages conservés, pied de façade.

Montez par le haut. Prenez l'ascenseur de l'échafaudage ou les échelles jusqu'au dernier plancher, et redescendez niveau par niveau. C'est le sens qui correspond à celui de l'eau, et c'est aussi celui qui vous fait voir en premier ce que vous ne reverrez jamais.

Un niveau, un tour complet, puis on descend. Ne redescendez pas chercher quelque chose que vous avez oublié : notez, continuez, revenez.

Photographiez de manière repérable. Chaque photo doit pouvoir être située plus tard : une vue large de la travée, puis le détail. Une photo de détail sans photo de contexte ne prouve rien, parce que personne ne saura dire où elle a été prise. Datez, et gardez les fichiers d'origine, dont les métadonnées portent la date.

Emportez trois choses : une lampe, pour la lumière rasante et pour les sous-faces ; un mètre ; et de quoi écrire qui ne dépende pas d'une batterie. La lampe est l'outil le plus utile de tous : orientée le long du mur, elle révèle les défauts de planéité, les reprises et les fissures fines qu'une lumière de face efface complètement.

Sondez ce qui peut l'être. Le dos de l'ongle ou une petite tige sur un enduit récent : un son creux signale un défaut d'adhérence. C'est un geste de contrôle, pas une démolition, et il n'a rien de déplacé le jour de la réception.

Qui monte, et avec qui. Vous montez avec le conducteur de travaux ou le responsable de l'entreprise, pas seul et pas avec le compagnon qui range. La visite se fait à deux voix : vous montrez, il répond, et sa réponse se note. Si un maître d'œuvre ou un architecte suit le chantier, c'est lui qui mène. Si personne ne suit le chantier, vous pouvez vous faire accompagner par un tiers technique de votre choix ; il n'a pas besoin d'un titre pour regarder une bavette.

Le port du casque, du harnais le cas échéant, et l'accord de l'entreprise pour l'accès à son échafaudage sont des conditions à régler la veille, pas au pied de l'échelle. C'est aussi pour cela que la visite se planifie.

Écrire des réserves exploitables

Une réserve mal écrite est une réserve perdue. Trois qualités la rendent utile.

Elle est localisée. « Défaut d'enduit » ne veut rien dire. « Pignon ouest, troisième niveau, deuxième travée depuis l'angle nord, appui de la fenêtre : goutte d'eau absente sur toute la longueur » se retrouve dans six mois par n'importe qui.

Elle décrit un état, pas une solution. Vous constatez, l'entreprise propose la reprise. Écrire « poser un profilé » vous engage sur une technique et vous expose à l'objection qu'elle n'était pas adaptée. Écrire « angle de tableau non dressé sur 40 cm, manque de matière visible » ne vous engage sur rien.

Elle est chiffrée quand elle peut l'être. Une longueur, un nombre d'appuis, un nombre de travées. Le comptage évite la discussion sur l'ampleur.

Deux réflexes complètent l'écriture :

  • Numéroter les réserves et renvoyer les photos aux numéros. La liste photo doit être annexée au procès-verbal et citée dedans, sinon elle n'y est pas.
  • Distinguer ce qui est réservé de ce qui est signalé pour information. Une trace d'usage sur un ouvrage conservé n'est pas une réserve ; une bavette non fixée en est une.

La question de l'échafaudage dans le procès-verbal

C'est le point de méthode que presque personne n'écrit, et il change tout. Si des réserves portent sur des zones hautes, le procès-verbal doit dire à quelles conditions elles seront levées : le maintien de l'échafaudage jusqu'à la levée des réserves hautes, ou à défaut la prise en charge par l'entreprise des moyens d'accès nécessaires à la reprise et à sa vérification.

Sans cette mention, la scène suivante est mécanique : l'échafaudage part, l'entreprise reprend le point haut à la nacelle « quand elle repassera dans le secteur », et la vérification de la reprise n'a jamais lieu. Une réserve levée sans être vue n'est pas une réserve levée. Le sujet rejoint celui de la retouche qui efface la preuve : une reprise non contrôlée devient invérifiable dès qu'elle est faite.

Écrivez également une date de levée, et non « dans les meilleurs délais ». Une date est un engagement ; une formule ne l'est pas.

Ce qu'on vous dira au pied de l'échafaudage

Quelques phrases reviennent. Elles ne sont pas toutes de mauvaise foi, mais aucune ne justifie de signer sans être monté.

« L'échafaudage part demain matin, le camion est réservé. »

C'est vrai, et cela se déplace. Un camion se décale d'un jour. Répondez par écrit : visite le jour même ou le lendemain, dépose ensuite.

« Le chef a fait le tour, tout est nickel en haut. »

C'est peut-être exact. Une visite qui confirme ne coûte rien à personne, et le procès-verbal en sera d'autant plus solide.

« Vous ne pouvez pas monter, c'est interdit aux tiers, c'est l'assurance. »

L'accès à un échafaudage est encadré, et l'entreprise a le droit d'en organiser les conditions : accompagnement, équipement, horaire. Elle organise ; elle ne peut pas transformer l'encadrement en interdiction pure, sinon la réception d'un ouvrage en hauteur deviendrait impossible par principe. Demandez les conditions d'accès, pas une dérogation.

« On signe aujourd'hui, on écrira les réserves après. »

Non. La réserve appartient au procès-verbal ou n'existe pas. Une liste envoyée deux jours plus tard n'a pas le même statut qu'une liste annexée et signée.

« Sinon, on note tout et on remonte plus tard. »

Alors notez-le : quelles réserves, quel moyen d'accès, à quelle date, à quelle charge. Si la réponse à ces quatre questions ne peut pas être écrite, c'est qu'elle n'existe pas.

Ce que cette visite ne règle pas

Une visite de réception constate un état visible à un instant donné. Elle ne dit rien de ce qui est enfoui : l'épaisseur réelle des couches, la présence d'un produit incolore, la qualité de la préparation sous l'enduit. Ces points-là se contrôlent en cours de chantier ou pas du tout, et c'est la raison pour laquelle la présence sur le chantier vaut mieux que la vigilance du dernier jour.

Elle ne règle pas non plus la question des délais et des garanties, ni celle du régime juridique attaché aux réserves et à leur levée : c'est un terrain distinct, avec ses règles propres, qu'il vaut mieux aborder à part.

Enfin, elle ne remplace pas la lecture du marché. Vérifier la conformité suppose de savoir ce qui était dû : surfaces, ouvrages annexes, produits nommés, points singuliers listés. On ne réceptionne bien qu'un chantier dont on a le descriptif en main. Emportez le devis en montant : la moitié des réserves possibles se trouvent en comparant ce qui est écrit et ce qui est fait.

Questions fréquentes

Peut-on refuser de signer le procès-verbal le jour où on nous le présente ?

Oui. Personne ne peut vous contraindre à signer un document séance tenante. Le refus doit rester factuel et écrit : vous ne refusez pas la réception, vous demandez qu'elle se tienne après la visite contradictoire des points hauts, et vous proposez une date proche. Une demande précise et datée est difficile à présenter comme une manœuvre dilatoire.

Que faire si l'échafaudage est déjà démonté ?

Vous perdez l'accès simple, pas tout. Faites d'abord le tour au sol avec des jumelles ou un téléobjectif, en lumière rasante de fin de journée, et photographiez chaque élévation. Regardez ensuite depuis les fenêtres de l'étage, depuis un bâtiment voisin, depuis la rue opposée. Cela suffit souvent à repérer un débord non repris, une souche oubliée, un manque derrière une descente. Puis demandez à l'entreprise les moyens d'accès pour un contrôle contradictoire, en indiquant précisément ce que vous avez repéré : une demande argumentée obtient une nacelle bien plus souvent qu'une demande générale.

Combien de temps prend une visite de réception sérieuse ?

Cela dépend du nombre d'élévations et de baies, pas de la surface. Comptez un temps par façade et non un temps global, et refusez le format « on fait le tour en dix minutes ». Une visite qui suit la trame décrite plus haut, avec photos, prend une demi-journée sur une maison de plusieurs élévations, davantage sur un immeuble. Ce temps est le meilleur investissement du chantier, parce qu'il est le dernier moment où le constat est gratuit.

Faut-il payer le solde le jour de la réception ?

La signature du procès-verbal et le paiement du solde sont deux actes distincts, même s'ils sont souvent présentés ensemble. Le marché prévoit normalement les modalités de paiement, et il peut prévoir une retenue destinée à couvrir la levée des réserves. Lisez ce que dit votre marché avant la visite, et ne laissez pas la question du solde décider de celle de la réception : c'est l'ordre inverse qui est le bon.

Faut-il faire venir un professionnel indépendant pour la réception ?

Ce n'est pas obligatoire, et ce n'est pas toujours nécessaire. Un propriétaire méthodique, muni d'une trame et du devis, relève l'essentiel des défauts visibles. Un tiers technique devient utile quand l'ouvrage est complexe, quand le bâti est ancien, quand plusieurs corps d'état se raccordent en toiture, ou quand la relation avec l'entreprise s'est déjà tendue. Dans ce cas, il faut le prévoir assez tôt pour qu'il monte pendant que l'échafaudage est encore là — c'est-à-dire dès l'annonce de la fin des travaux, pas le jour de la dépose.
