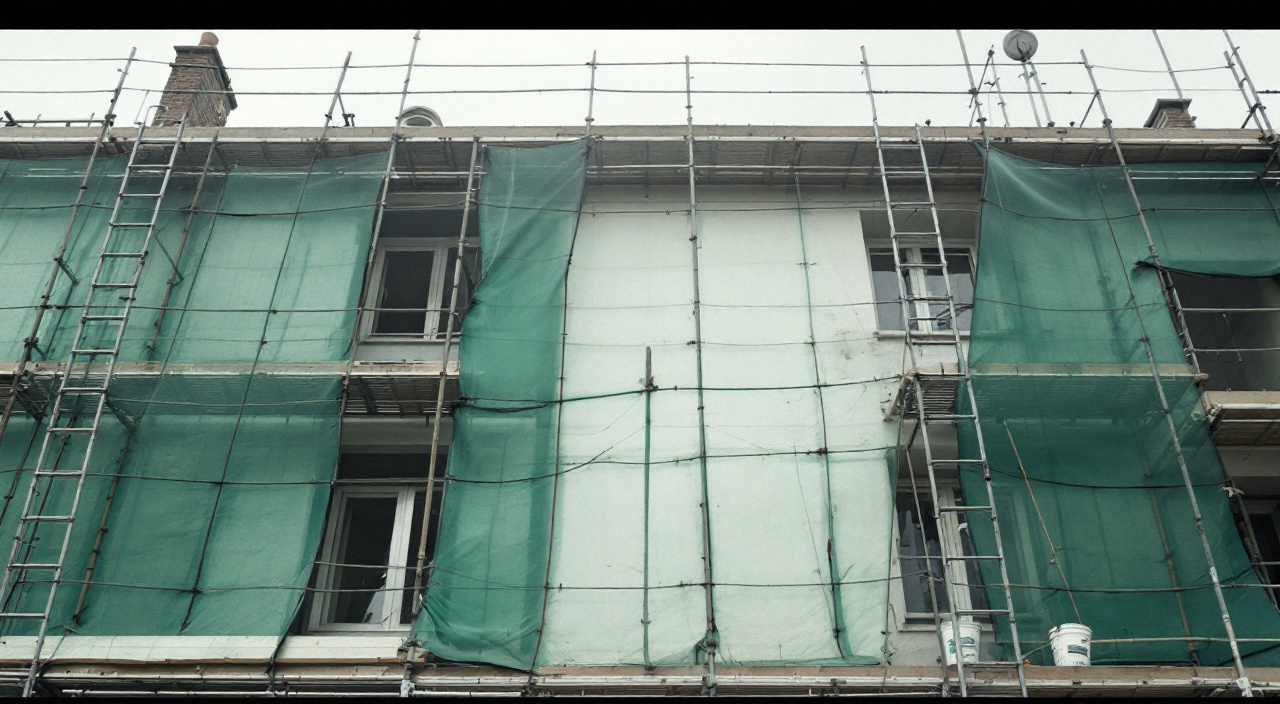

L'échéancier calé sur des étapes qu'on ne peut pas vérifier du sol
Sur un ravalement, chaque étape est effacée par la suivante : au moment de payer, il n'y a rien à constater. Adosser les versements à des points d'arrêt.
8 min

Sur la plupart des devis de ravalement, le calendrier de paiement tient en quatre lignes : un acompte à la commande, un versement au démarrage, un versement à mi-chantier, le solde à l'achèvement. C'est clair, c'est court, et cela paraît équilibré.
Posez alors une seule question à chacune de ces lignes : au moment où je paie, qu'est-ce que je peux constater par moi-même ?
La réponse est presque toujours la même : rien, ou presque. « Mi-chantier » ne désigne aucune opération. « Achèvement de la préparation » désigne une étape qui sera recouverte le lendemain. « Achèvement des travaux » désigne une surface uniforme dont l'aspect est identique quelle que soit la manière dont on y est arrivé. Vous payez des étapes sur la parole de celui qui les facture.
Cet article met en regard le calendrier de paiement et ce qui est réellement contrôlable, puis propose des jalons adossés à des faits que vous pouvez voir, photographier et documenter le jour même.
Le problème propre au ravalement : tout se recouvre
Dans la plupart des travaux, l'avancement se voit. Une cloison montée reste visible. Une fenêtre posée reste une fenêtre posée.
Un ravalement fonctionne à l'inverse : chaque étape est effacée par la suivante, et l'étape finale est une surface lisse et uniforme.
- La préparation du support — sondage, purge, brossage, décapage, traitement — est recouverte par ce qui vient après.
- La couche d'accrochage est recouverte par le corps d'enduit.
- L'armature est noyée dans l'enduit.
- Le traitement des fissures est recouvert par la finition.
- La première couche est recouverte par la seconde.
- Le traitement des points singuliers en hauteur n'est pas visible depuis le sol.
- Le haut de mur n'est pas visible depuis le sol.
Le résultat est qu'à la fin, la façade a exactement le même aspect qu'elle ait été correctement préparée ou non. C'est la raison pour laquelle un chantier bâclé ne se révèle qu'au bout de plusieurs années, et c'est aussi la raison pour laquelle un échéancier classique ne protège rien : il fait payer, l'un après l'autre, des états qui ont déjà disparu au moment où la question se poserait.
Le test de l'arrêt brutal
Voici un raisonnement simple, à faire à chaque jalon, et qui remplace avantageusement toute discussion sur les pourcentages.
Mettez en regard deux quantités :
- ce que vous avez versé, cumulé ;
- ce qui vous reste acquis, matériellement, si le chantier s'arrête définitivement demain.
La seconde colonne est plus faible qu'on ne le croit, et elle est même négative pendant une partie du chantier.
- Un échafaudage monté ne vous appartient pas. Il partira, et vous n'en garderez rien.
- Un mur décapé et purgé vaut moins qu'un mur non touché : le support est à nu, exposé, et il faudra le protéger ou le refaire. À ce stade, l'avancement du chantier a détruit de la valeur pour vous.
- Une première couche seule est un ouvrage inachevé, qui ne remplit pas sa fonction et qui peut se dégrader s'il reste exposé.
- Un mur enduit mais dont l'échafaudage n'a pas été démonté ne vous laisse ni la jouissance des lieux ni la possibilité de contrôler le travail.
Autrement dit : l'avancement de la valeur pour vous est très en retard sur l'avancement du chantier pour l'entreprise, sur toute la première moitié des travaux. Ce n'est pas une opinion, c'est une description matérielle.
Un échéancier chargé au début inverse donc les rôles : vous financez l'entreprise sur une période où vous n'avez encore rien acquis. Ce déséquilibre est le mécanisme central de ce qui se produit quand un chantier s'interrompt, décrit dans l'acompte encaissé, l'entreprise disparue, et dans le chantier laissé à quatre-vingts pour cent.
Les jalons habituels, passés au crible du constatable
Reprenons les formules courantes, et classons-les.
« Acompte à la commande »
Constatable : rien. Aucune prestation n'a été fournie.
L'acompte n'est pas illégitime — il engage les deux parties et couvre des frais réels d'approvisionnement et d'organisation. Ce qui compte est son montant, son moment et ce qu'il déclenche. Le sujet est traité en détail dans l'acompte encaissé avant le premier coup d'échafaudage.
« Au démarrage des travaux »
Constatable : l'arrivée d'une équipe. C'est peu. « Démarrage » n'est pas une opération, c'est une présence.
« À la livraison des matériaux »
Constatable : oui, et bien. C'est l'un des rares jalons pleinement vérifiables. Vous pouvez voir les palettes, compter les sacs, photographier les étiquettes, relever les références et les numéros de lot, et surtout exiger la copie du bon de livraison.
Ce jalon a une vertu supplémentaire : il vous donne, dès le début du chantier, la liste des produits réellement approvisionnés, que vous pourrez comparer à ceux inscrits au devis, et dont la quantité se rapproche de la surface à traiter par un calcul simple à partir du rendement figurant sur la fiche technique.
« Au montage de l'échafaudage »
Constatable : oui, l'échafaudage est là ou il n'y est pas.
Mais attention à ce que ce jalon signifie pour votre position : c'est à partir de ce moment que votre liberté de manœuvre se réduit. Un échéancier qui concentre les versements sur le montage vous engage lourdement au moment précis où vous perdez la capacité de vous retirer.
« À mi-chantier »
Constatable : rien. L'expression ne désigne ni une surface, ni une opération, ni une date. Elle est indéfinie par construction, et c'est le jalon à faire réécrire en priorité.
« À l'achèvement de la préparation du support »
Constatable : seulement si un point d'arrêt est organisé. L'état préparé ne dure que quelques heures ou quelques jours. Sans rendez-vous prévu, sans montée sur l'échafaudage, sans photographies, ce jalon repose entièrement sur une déclaration.
Organisé, en revanche, c'est l'un des meilleurs jalons possibles — parce qu'il porte sur l'étape la plus coûteuse et la plus souvent rognée.
« Après application de la première couche »
Constatable le jour même, jamais après. Une fois la finition passée, plus rien ne distingue une couche de deux couches depuis le sol. C'est le mécanisme de deux couches annoncées, une seule appliquée.
« À l'achèvement des travaux »
Constatable seulement si « achèvement » est défini au contrat, et seulement si vous montez voir. Depuis le trottoir, on juge une teinte et une netteté d'ensemble, ce qui n'est pas juger un ouvrage.
« Solde à la réception »
C'est le seul jalon qui ait un contenu réel — à condition que la réception soit une opération effective, avec examen, procès-verbal et réserves écrites, et non une signature de courtoisie. Voir le procès-verbal signé depuis le trottoir.
La règle de reconstruction
Elle tient en une phrase :
Un jalon de paiement doit être adossé à un fait matériel que vous pouvez constater le jour même, et qui laisse une trace.
Trois familles de faits remplissent cette condition.
Les faits documentaires. Une pièce est remise, vous la conservez. Bon de livraison des matériaux, attestation d'assurance en cours de validité mentionnant l'activité concernée, justificatif des démarches administratives que le devis met à la charge de l'entreprise, fiches techniques des produits employés, photographies datées des étapes recouvertes.
Les faits physiques constatables depuis le sol. Échafaudage monté et protections en place. Échafaudage démonté, site nettoyé, abords remis en état.
Les faits constatables en montant, lors d'un point d'arrêt organisé. Support mis à nu et purgé. Armature posée avant recouvrement. Points singuliers traités.
Tout jalon qui ne relève d'aucune de ces trois familles doit être réécrit.
Les trois points d'arrêt qui structurent un chantier
Le point d'arrêt est le mécanisme central. C'est un rendez-vous inscrit au devis, à une étape donnée, où le travail s'interrompt le temps d'un constat. Il ne coûte presque rien s'il est prévu ; il est impossible à obtenir s'il ne l'est pas.
Point d'arrêt n° 1 — après mise à nu et purge, avant toute application
C'est le seul moment où le support est visible sur toute la hauteur. On y constate ensemble : l'étendue réelle des zones purgées, l'état de la maçonnerie, la localisation et la largeur des fissures, l'état des points singuliers, la présence ou non d'humidité.
Ce constat sert deux fois : il valide l'exécution de la préparation, et il fixe contradictoirement les quantités, ce qui coupe court aux suppléments annoncés plus tard.
À emporter : appareil photo, mètre, carnet. À produire : un constat écrit, daté, signé des deux parties, avec les photographies annexées.
Point d'arrêt n° 2 — après couche d'accrochage ou pose d'armature, avant recouvrement
Étape courte, invisible ensuite, et déterminante pour la tenue de l'ouvrage. On y vérifie : la couverture complète du pan, les recouvrements entre lés d'armature, les renforts aux angles de baies, la texture de la couche d'accrochage, le traitement des points singuliers.
Si vous ne pouvez pas monter, exigez au minimum une série de photographies par pan, transmises le jour même, avec plan large et plans rapprochés.
Point d'arrêt n° 3 — avant démontage de l'échafaudage
C'est le plus important des trois, et de loin.
Tant que l'échafaudage est monté, une reprise est un ajustement : l'accès existe, l'équipe est là, le matériel est sur place. Une fois l'échafaudage démonté, la même reprise devient un chantier à part entière, avec remontage, immobilisation, autorisation éventuelle et planning. Le coût de la reprise est multiplié, et le rapport de force bascule complètement.
De cette asymétrie découle une règle de paiement :
Aucun versement rendant le démontage possible ne doit intervenir avant l'examen complet du chantier en hauteur.
Autrement dit, une part significative du prix doit rester due au moment où vous montez voir. C'est cette part qui vous donne les moyens d'obtenir une reprise plutôt qu'une remise — sujet développé dans le geste commercial proposé contre une réception sans réserve.
Ce point d'arrêt s'écrit au devis dans ces termes : « Le démontage de l'échafaudage ne pourra intervenir qu'après examen contradictoire de l'ouvrage depuis les niveaux de l'échafaudage, et signature du procès-verbal correspondant. »
Une trame d'échéancier adossée au constatable
Voici une trame de jalons. Les montants respectifs ne sont pas donnés ici, parce qu'ils dépendent du marché, de la structure du prix et de la négociation ; ce qui se transpose d'un chantier à l'autre, c'est la nature des événements retenus et la pièce qui les accompagne.
- À la commande. Vous ne constatez rien. Vous recevez le devis signé, les conditions générales et l'attestation d'assurance en cours de validité.
- À la livraison des matériaux. Vous constatez les palettes, les étiquettes et les quantités. Vous recevez le bon de livraison et les fiches techniques des produits.
- Échafaudage monté et protections en place. Vous constatez visuellement depuis le sol. Vous conservez vos photographies datées.
- Point d'arrêt n° 1, support à nu. Vous constatez les purges, l'état de la maçonnerie et les fissures. Vous recevez le constat contradictoire signé, ses photographies et le relevé de quantités.
- Point d'arrêt n° 2, accrochage et armature en place. Vous constatez la couverture et les recouvrements. Vous recevez les photographies par pan, transmises le jour même.
- Point d'arrêt n° 3, avant démontage. Vous constatez l'ouvrage examiné depuis les niveaux de l'échafaudage. Vous recevez le procès-verbal, avec ou sans réserves.
- Échafaudage démonté, site nettoyé. Vous constatez visuellement l'état des abords. Vous conservez vos photographies de fin de chantier.
- Levée des réserves. Vous constatez les reprises effectuées. Vous recevez le procès-verbal de levée, et le solde devient exigible.
Deux remarques sur cette trame.
Le solde n'est pas versé à la fin des travaux, mais après la levée des réserves. C'est la seule construction dans laquelle il vous reste un moyen d'action lorsqu'un défaut est constaté. Il est d'usage qu'une fraction du prix soit conservée ou consignée jusqu'à cette levée ; le principe, les modalités et le taux applicables se vérifient auprès d'une association de consommateurs ou d'un professionnel du droit, et doivent être écrits au devis avant signature plutôt que discutés après.
Chaque versement est adossé à une pièce. C'est la partie la plus facile à obtenir et la plus négligée. Formulez-la simplement au devis : « Chaque versement interviendra contre remise de la pièce correspondante mentionnée à l'échéancier. » Une entreprise qui fournit ces pièces au fil du chantier ne fait rien d'extraordinaire : elle transmet des documents qui existent déjà.
Ce qu'il faut demander à écrire, mot pour mot
Quatre mentions suffisent à transformer un échéancier flou en calendrier vérifiable. Elles s'ajoutent au devis avant signature.
- « Les jalons de paiement sont définis par les événements constatables énumérés ci-après ; aucune formulation d'avancement global ne s'y substitue. » Elle élimine « mi-chantier » et « démarrage ».
- « Trois points d'arrêt contradictoires sont prévus : après mise à nu du support ; après pose de la couche d'accrochage et de l'armature ; avant démontage de l'échafaudage. Chacun donne lieu à un constat écrit et signé, avec photographies annexées. »
- « Le démontage de l'échafaudage est subordonné à l'examen contradictoire de l'ouvrage depuis les niveaux de l'échafaudage. »
- « Chaque versement intervient contre remise de la pièce correspondante. Le solde est exigible après levée des réserves. »
Aucune de ces demandes n'est excessive, aucune ne coûte d'argent à l'entreprise, et toutes se comprennent en une lecture. Leur accueil est en soi une information sur l'entreprise avec laquelle vous vous apprêtez à travailler.
Si l'échéancier est déjà signé
Il reste plusieurs leviers, et ils sont efficaces.
Demandez les points d'arrêt par écrit, dès maintenant. Un point d'arrêt n'a pas besoin d'être au contrat pour être organisé : il suffit de le proposer suffisamment tôt, par courriel, en donnant des dates. Une entreprise refuse rarement une visite de chantier annoncée à l'avance, surtout si elle ne retarde rien.
Documentez quotidiennement. Une photographie par jour, prise du même point de vue, à la même heure, plus des vues rapprochées quand une étape est en cours. Cette série coûte quelques minutes et constitue le seul historique existant de votre chantier.
Récupérez les pièces au fil de l'eau, sans attendre la fin : bons de livraison, fiches techniques, attestations. Demandées pendant le chantier, elles arrivent ; demandées après un désaccord, beaucoup moins.
Ne payez pas en avance sur l'échéancier, même à la demande. Un versement anticipé est une avance sans contrepartie, et il retire précisément le levier dont vous aurez besoin plus tard.
Ne laissez pas démonter l'échafaudage sans être monté voir, quelles que soient les échéances déjà réglées. Si le solde a déjà été versé, l'examen en hauteur reste utile : il permet de constater et de consigner par écrit, ce qui reste la base de toute démarche ultérieure.
Si l'accès en hauteur ne vous est pas accessible en sécurité, ne montez pas. Demandez des photographies exhaustives par pan, ou faites intervenir un tiers équipé. Aucun contrôle ne justifie un risque de chute.
Questions fréquentes
Puis-je refuser de payer une échéance si je n'ai rien pu constater ?
La question ne se pose pas dans les mêmes termes selon ce que le contrat prévoit et selon la nature de l'échéance, et un refus non fondé peut vous mettre en défaut. La démarche prudente est en trois temps : demander par écrit, avant l'échéance, à constater l'étape concernée ; si le constat est refusé ou impossible, écrire ce que vous constatez et ce que vous ne pouvez pas vérifier ; puis prendre l'avis d'une association de consommateurs ou d'un professionnel du droit avant de suspendre un paiement. Ce qui protège le mieux n'est pas le refus, c'est la trace écrite de la demande de constat.
Que faire si l'entreprise refuse que je monte sur l'échafaudage ?
Ce refus peut être légitime : un échafaudage est un lieu de travail, et l'accès de tiers pose de vraies questions de sécurité et de responsabilité. Ne forcez rien. Deux solutions existent et se demandent par écrit. La première est un accompagnement encadré, à un moment convenu, hors activité, avec les protections nécessaires. La seconde, si la première est refusée, est la transmission d'un reportage photographique exhaustif par pan et par niveau, le jour même de l'étape concernée. Un refus des deux à la fois est en revanche difficile à justifier, et il mérite d'être consigné par écrit.
Quel montant d'acompte est acceptable ?
Aucun chiffre général n'a de sens ici, et vous en verrez circuler beaucoup : le sujet dépend de la nature du contrat, de son mode de conclusion et de ce que le contrat prévoit. Ce qui se vérifie, en revanche, c'est ce que l'acompte couvre : demandez à l'entreprise à quoi il correspond concrètement — approvisionnement, réservation d'échafaudage, commande spécifique — et faites-le écrire. Pour la règle applicable à votre situation, interrogez une association de consommateurs, qui vous répondra gratuitement et à jour, plutôt que de vous fier à une valeur entendue quelque part.
Comment vérifier qu'une étape recouverte a bien été réalisée ?
Trois moyens, à employer ensemble. Les photographies datées prises pendant l'étape, par vous ou par l'entreprise, qui sont la seule image de ce qui a disparu. Les documents d'approvisionnement — bons de livraison, factures fournisseur — dont la quantité se compare à la surface annoncée en croisant avec le rendement figurant sur la fiche technique du produit. Et, en dernier recours quand un désordre est déjà installé, une ouverture ponctuelle dans une zone peu visible, qui montre la coupe de l'ouvrage. Après coup, en dehors de ces trois moyens, la surface elle-même ne dira rien.
L'entreprise demande le solde avant de démonter l'échafaudage. Est-ce normal ?
C'est une demande fréquente et elle se comprend du côté de l'entreprise, qui veut clore le dossier. Mais elle inverse l'ordre qui vous protège : payer avant l'examen en hauteur, c'est renoncer au seul moment où une reprise est peu coûteuse. Une réponse simple et non conflictuelle consiste à proposer l'inverse dans le même temps : « Montons ensemble demain matin, signons le procès-verbal, et je règle dans la foulée. » Si l'examen ne révèle rien, l'entreprise est payée avec un jour de décalage. S'il révèle quelque chose, tout le monde y gagne d'être encore équipé pour le reprendre.
Faut-il faire assister un professionnel indépendant aux points d'arrêt ?
Ce n'est pas indispensable sur un chantier simple, et cela se justifie quand le montant est important, quand le bâti est ancien, quand un désaccord technique existe déjà, ou quand vous ne pouvez pas accéder aux parties hautes. Si vous y recourez, faites-le intervenir au bon moment : un tiers appelé après le démontage de l'échafaudage constate un résultat, un tiers présent aux points d'arrêt constate une exécution. La seconde intervention coûte le même prix et vaut beaucoup plus.
