By Marta de Vries

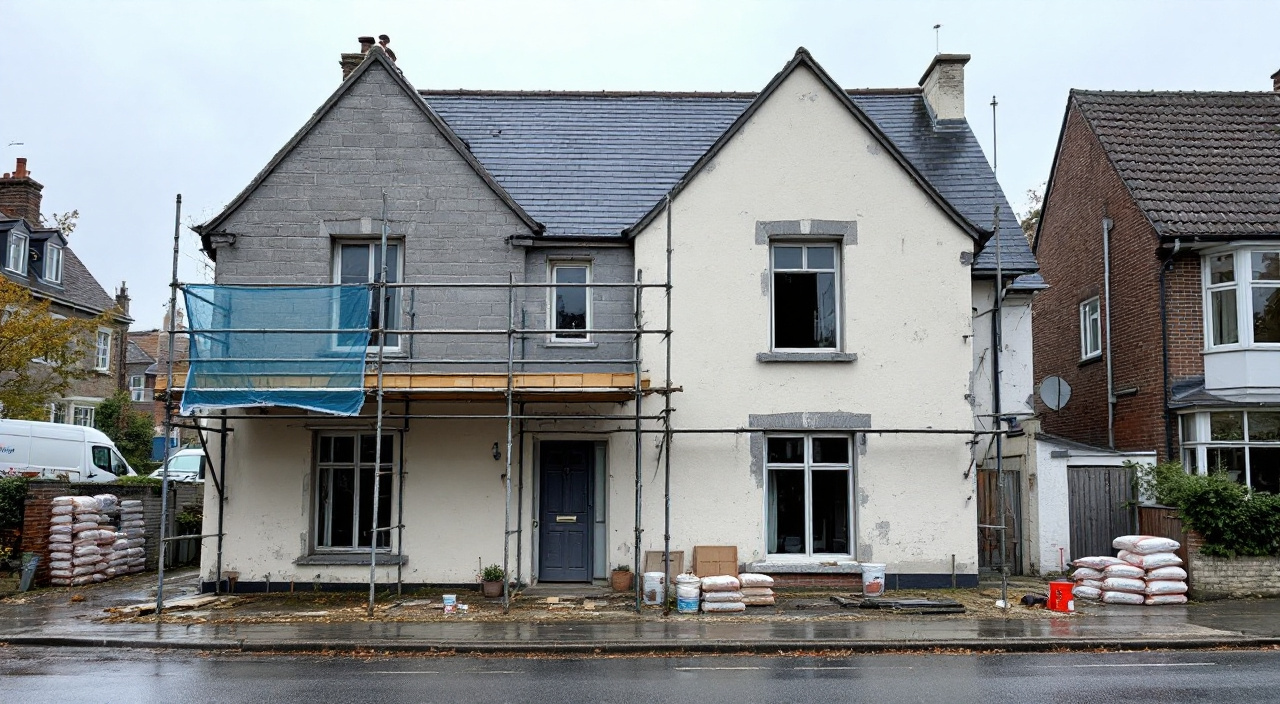

Le chantier laissé à quatre-vingts pour cent : l'échafaudage qui reste
Ravalement inachevé, entreprise qui ne revient plus, échafaudage toujours monté : constater, mettre en demeure et reprendre la main à temps.
8 min

Votre ravalement s'est arrêté quelque part entre le gros de la façade et la fin, l'entreprise ne revient plus, et l'échafaudage est toujours monté. La conduite à tenir tient en trois gestes, dans cet ordre : constater par écrit et en photo ce qui est fait et ce qui ne l'est pas, mettre en demeure par lettre recommandée en fixant une date de reprise, et cesser tout paiement qui n'achèterait qu'une promesse de calendrier. Tant que l'entreprise existe encore et répond de temps en temps, la situation reste réversible. Elle l'est aujourd'hui, elle le sera moins dans trois mois.
Concrètement, cette semaine : photographiez chaque façade en entier, puis dans le détail, sans retoucher les fichiers. Reprenez le devis ligne par ligne et cochez ce qui est fait, ce qui est commencé, ce qui n'est pas touché. Notez la date du dernier passage d'un compagnon sur le chantier. Ce relevé ne sert pas à vous rassurer : c'est la seule pièce qui, dans deux mois, dira où en était le chantier le jour où il s'est arrêté. Personne ne le fera à votre place, et surtout pas l'entreprise.
Un point de cadrage. Il n'est pas question ici d'une entreprise qui a déposé le bilan — la liquidation judiciaire est un autre régime, avec ses acteurs et ses délais propres, et elle se traite ailleurs dans le réseau. Ici, l'entreprise est vivante. Elle a un numéro qui sonne, un siège, des chantiers en cours. Simplement, le vôtre n'en fait plus partie.
Un chantier ne s'arrête pas : il s'éteint
Personne ne vous annonce un abandon. Ce serait un événement, et un événement se date, se constate, se conteste. L'extinction, elle, ne se date pas. Elle procède par retraits successifs, chacun trop petit pour justifier une réaction, et l'ensemble finit par valoir abandon sans qu'aucune journée en particulier puisse être désignée.
D'abord l'effectif baisse. Ils étaient quatre la première semaine, ils sont deux la troisième, un seul la cinquième, et cet homme-là fait de la reprise ponctuelle plutôt que de l'avancement. Puis les livraisons cessent : plus de palette, plus de sacs, plus de seaux neufs. Ce qui reste sur le chantier est ce qui y était déjà. Ensuite le matériel commence à repartir — la machine à projeter, le compresseur, le groupe électrogène — pendant que l'échafaudage, lourd, coûteux à démonter et souvent loué, reste en place. Enfin le téléphone se raréfie : on décroche et on promet, puis on rappelle le lendemain, puis on répond par message, puis plus rien.
Cette lenteur est ce qui vous piège. À chaque étape, la réaction proportionnée semble être d'attendre encore un peu : la pluie explique une semaine, un arrêt maladie quinze jours, un chantier urgent à finir ailleurs quelques semaines de plus. Mis bout à bout, ces motifs recevables couvrent une saison entière.
Les signes, dans l'ordre où ils arrivent
- L'équipe se réduit sans que personne l'annonce, et les journées de présence deviennent des demi-journées.
- Les approvisionnements s'arrêtent : le chantier consomme ce qui reste, et ce qui reste n'est jamais la finition.
- L'interlocuteur change. Le conducteur de travaux qui suivait le chantier devient injoignable ; c'est un secrétariat, ou personne, qui répond.
- Les rendez-vous se prennent de plus en plus loin, et se déplacent toujours dans le même sens.
- On vous demande un versement « pour lancer la commande » d'un produit qui aurait dû être commandé au démarrage.
- Le petit matériel repart, l'échafaudage reste.
- Les bâches ne sont plus retendues, les filets pendent, les planches restent chargées de gravats.
Aucun de ces signes n'est une preuve. Pris ensemble, ils décrivent une entreprise qui a déjà arbitré : votre chantier n'est plus dans la file. Le moment utile pour agir est celui où vous en repérez trois, pas celui où vous les avez tous.
Ce qui reste à faire n'est pas un reliquat de surface
Le mot « quatre-vingts pour cent » est trompeur, et c'est pour cela qu'il est employé. Ce qui a été fait, ce sont les grandes surfaces planes : le lavage, quelques réparations courantes, le premier passage sur les façades accessibles et régulières. C'est le travail qui avance vite, qui se voit de la rue, et qui se fait au rendement.
Ce qui reste, c'est presque toujours la même liste : un pignon, un mur de fond de cour, les points singuliers, la finition. Or ce sont ces postes qui font la durabilité de l'ouvrage. Les appuis de fenêtre et leur rejet d'eau, les encadrements, les jonctions avec la couverture, les descentes d'eau pluviale et leurs colliers, les seuils, les souches, les raccords autour des coffrets et des grilles d'aération : chacun est un point d'entrée d'eau tant qu'il n'est pas traité. Une façade laissée à ce stade n'est pas une façade « presque finie », c'est une façade ouverte.
Il faut le dire nettement : dans cet état, le mur est plus vulnérable qu'avant le début du chantier. Il a été lavé, gratté, parfois décapé, ses fissures ont été ouvertes pour être garnies, un enduit a pu être appliqué en corps sans sa finition. Chacune de ces opérations retire une protection en attendant que la suivante la remplace. Interrompre la séquence, c'est laisser un support préparé à recevoir de l'eau — et un hiver passé ainsi ne se rattrape pas d'un simple passage au printemps.
Ce qui produit l'extinction, du côté de l'entreprise
Comprendre le mécanisme n'a rien d'un exercice de compassion : selon la cause, votre chantier a une chance d'être repris, ou aucune. Et cela permet de reconnaître les demandes qui, sous couvert de relancer les travaux, ne feraient que financer autre chose.
La trésorerie commande le planning, pas le carnet de commandes
Une entreprise de façade paie ses compagnons à la fin de chaque mois, ses fournisseurs à l'échéance convenue, sa location d'échafaudage au temps passé, ses cotisations à date fixe. En face, ses encaissements dépendent d'acomptes et de situations qui tombent quand les clients les règlent. L'écart entre ces deux flux est ce qui la fait vivre ou l'étrangle.
Quand cet écart se creuse, l'arbitrage est mécanique : on déplace les compagnons là où l'argent entre. Un chantier neuf, dont l'acompte vient d'être encaissé, rapporte immédiatement. Le vôtre, payé en grande partie et dont il ne reste qu'un solde à venir, ne produit plus de liquidité à court terme. Il descend au bas de la pile. Ce n'est pas une intention de vous nuire. C'est une décision de caisse, prise un lundi matin, et dont vous n'êtes jamais informé.
Le chantier a été sous-évalué au devis
L'autre cause, plus fréquente qu'on ne croit, est antérieure au chantier : le prix ne permettait pas de le finir. Un devis établi sans sonder le support, sans avoir vu le pignon, avec un échafaudage compté au minimum et les points singuliers absorbés dans un forfait, ne tient que si tout se passe bien. Dès que le mur réserve une surprise, la marge disparaît, et finir revient à travailler à perte. L'entreprise exécute alors ce qui se fait au rendement, et laisse ce qui se fait à la main. C'est exactement la logique décrite dans un devis de ravalement trop bas : ce qui a été retiré du prix, sauf qu'ici le retrait ne se lit pas sur le papier : il se lit sur le mur.
Le repère est utile : si le prix convenu ne couvrait pas le travail, aucune relance amicale ne fera revenir l'équipe. Ce cas se règle par écrit, pas par téléphone.
L'acompte a déjà été dépensé ailleurs
Le troisième mécanisme est celui du roulement. L'acompte du chantier suivant paie les matériaux du chantier précédent. Tant que les signatures s'enchaînent, la file avance et personne ne voit rien. Le jour où les signatures ralentissent, la file s'arrête, et ce sont les chantiers les plus avancés — donc les moins rentables à terminer — qui restent en plan. Cette mécanique est développée dans l'acompte encaissé avant le premier coup d'échafaudage, et elle explique une demande que vous entendrez peut-être : un versement supplémentaire « pour commander la finition ». Si la trésorerie est le problème, cet argent ne financera pas votre finition. Il financera le démarrage d'un autre chantier.
Les compagnons ont été redéployés
Enfin, il y a le cas simple : l'équipe est partie sur un chantier mieux payé, plus urgent, ou tenu par une pénalité. Les entreprises servent d'abord ceux qui coûtent cher à faire attendre. Le constat est désagréable, mais il contient l'information utile : un dossier écrit, daté, avec un délai annoncé, vous fait remonter dans la file. Un propriétaire silencieux n'y remonte jamais.
Constater avant tout le reste
Le constat n'est pas une formalité, c'est le socle. Tout ce qui suivra — mise en demeure, chiffrage de la reprise, éventuel recours — s'appuiera sur l'état du chantier au jour de l'arrêt. Or cet état se dégrade dès demain.
Faites-le en une fois, méthodiquement.
- Des photographies complètes. Chaque façade en entier, depuis un point fixe que vous pourrez retrouver, puis chaque détail : appuis, encadrements, tableaux de fenêtre, angles, soubassement, jonction avec la toiture, points laissés ouverts. Gardez les fichiers originaux, sans recadrage ni retouche, avec leurs dates.
- Un relevé écrit, façade par façade. Nommez-les sans ambiguïté : rue, jardin, pignon nord, pignon sud. Pour chacune, ce qui est fait, ce qui est commencé, ce qui n'est pas touché.
- Le devis annoté. Reprenez-le poste par poste, avec le métré s'il y en a un, et portez en face l'état réel. Ce document est le cœur du dossier : il transforme « le chantier n'est pas fini » en une liste précise.
- L'état du support laissé nu. Notez ce qui est décapé sans protection, ce qui est enduit sans finition, les fissures ouvertes et garnies mais non recouvertes, les calicots posés à nu. Ces mentions serviront à démontrer l'urgence.
- Le journal des échanges. Date, canal, nom de l'interlocuteur, ce qui a été dit et promis. Reconstituez-le de mémoire pour le passé, tenez-le à jour ensuite.
Ne réparez rien vous-même, ne nettoyez pas, ne démontez rien. Un chantier remis en ordre par le propriétaire est un chantier dont l'état d'origine n'est plus démontrable. Si l'enjeu financier est important ou si vous pressentez un contentieux, un constat établi par un commissaire de justice donne une date et une description opposables ; c'est une prestation payante, dont le coût se demande à l'avance et se met en balance avec le montant en jeu.
L'échafaudage qui reste : à qui il est, à qui il coûte
C'est la question la plus fréquente, et la plus mal réglée. Un échafaudage monté sur votre propriété ou devant chez vous appartient soit à l'entreprise, soit à un loueur qui le lui a loué. Dans les deux cas, il ne vous appartient pas, et vous n'avez rien signé avec le loueur.
La location court au nom de l'entreprise. C'est elle qui l'a commandée, c'est elle qui la doit, et le compteur tourne pendant que rien n'avance. Cette facture qui gonfle est d'ailleurs l'un des rares leviers naturels de la situation : elle pousse à l'action quelqu'un qui n'est pas vous. Mais elle crée aussi un risque précis. Si l'on vous propose de « reprendre la location à votre nom » pour éviter des frais, ou de régler directement le loueur, mesurez ce que cela emporte : vous devenez le client du loueur, avec les obligations qui vont avec, et vous perdez un argument contre l'entreprise. Ne signez aucun bon de location, aucune reprise de contrat, sans avoir compris ce que vous prenez à votre charge. Le fait que l'échafaudage soit compté au devis ne fait pas de vous le locataire : c'est un poste du marché, parfois compté deux fois, comme le décrit le devis à options qui gonfle, et l'échafaudage compté deux fois.
L'exploitation reste à celui qui l'a monté. Un échafaudage n'est pas un objet inerte qu'on laisse : il se vérifie, se surveille, se retend, se sécurise contre l'accès. Une bâche non déposée avant l'hiver prend le vent comme une voile. Des planches chargées de gravats restent chargées. Un échafaudage laissé sans surveillance devient aussi un moyen d'accès à vos fenêtres d'étage. Tout cela relève de l'entreprise qui l'exploite, et doit figurer noir sur blanc dans votre courrier : soit elle reprend et achève, soit elle démonte et remporte son matériel.
Ne le démontez pas. C'est le bien d'un tiers, et le montage-démontage d'un échafaudage est un travail de métier, avec ses règles. Y toucher vous expose sur deux plans à la fois : celui de la responsabilité en cas d'accident, et celui de la dégradation du matériel d'autrui. Si vous devez impérativement libérer les lieux, cela se demande par écrit, et se fait faire par un professionnel après avoir laissé à l'entreprise le temps d'intervenir.
Le loueur est un interlocuteur, pas un adversaire. Le nom du loueur figure souvent sur les cadres ou sur une plaque. Un courrier factuel, sans mise en cause, l'informant que le chantier est arrêté depuis telle date et que son matériel est immobilisé chez vous, sert vos intérêts autant que les siens : il veut récupérer son parc. Ce simple envoi débloque parfois plus vite qu'une relance à l'entreprise.
Reste l'occupation du domaine public. Quand l'échafaudage empiète sur le trottoir, l'autorisation a été délivrée à l'entreprise, pour une durée, et c'est au titulaire que la commune s'adresse à l'expiration. Vérifiez en mairie qui est titulaire et jusqu'à quand : c'est une pression de plus qui ne vient pas de vous.
Mettre en demeure : le courrier qui change la nature du dossier
Une relance demande. Une mise en demeure ordonne et date. Tant que vous vous contentez d'appeler, il ne s'est juridiquement rien passé : le principe, en matière d'exécution des contrats, est qu'on ne peut tirer les conséquences d'une inexécution qu'après avoir sommé le débiteur d'exécuter. C'est ce courrier qui ouvre la suite.
Il s'envoie en recommandé avec accusé de réception, au siège social de l'entreprise — celui qui figure sur les registres publics, pas seulement l'adresse de l'agence ou une boîte postale. Doublez-le par courriel avec le même texte : le recommandé fait la preuve, le courriel fait la lecture. Conservez l'avis de dépôt même si le pli revient non réclamé : c'est l'envoi qui compte, pas l'humeur du destinataire.
Sur le fond, il contient six choses et rien d'autre :
- La référence du devis, sa date de signature, la date de démarrage effective du chantier et la date du dernier jour travaillé.
- Les sommes déjà versées et à quel titre, sans commentaire.
- La liste précise de ce qui n'est pas exécuté, poste par poste, reprise de votre devis annoté.
- L'état dans lequel la façade est laissée, avec la mention explicite des points ouverts et du risque d'infiltration si l'hiver arrive dans cet état.
- Une date de reprise et une date d'achèvement, que vous fixez, en laissant un délai matériellement tenable pour une entreprise qui veut vraiment revenir.
- Ce que vous ferez si ces dates ne sont pas tenues — et rien que ce que vous ferez réellement.
Évitez deux erreurs symétriques : la menace décorative, qui annonce des foudres que vous n'engagerez pas et se repère à la lecture, et la formule vague — « dans les meilleurs délais » — qui ne fait courir aucune date. Une date écrite en chiffres est ce que l'entreprise ne peut pas contourner.
Ne plus payer contre du calendrier
À partir du moment où le chantier s'éteint, une règle simple protège tout le reste : on paie de l'ouvrage exécuté, jamais une promesse de retour.
Les demandes qui arrivent à ce stade se ressemblent toutes. « Il me faut un acompte pour commander le produit de finition. » « Je remets une équipe lundi si vous régularisez la situation. » « Réglez le solde, on passe finir le pignon dans la foulée. » Chacune inverse l'ordre normal : vous financeriez d'avance une prestation dont l'entreprise vient de démontrer qu'elle ne l'exécute pas. Si la cause de l'arrêt est la trésorerie, cet argent partira ailleurs le jour même.
Cela ne veut pas dire tout bloquer. Payer ce qui est réellement fait reste la position la plus solide, à condition de le dire par écrit : un courrier qui détaille poste par poste ce que vous réglez, ce que vous ne réglez pas et pourquoi, et qui indique que le solde sera versé à l'achèvement. Un paiement partiel motivé n'est pas un refus de payer ; c'est la preuve que vous exécutez votre part.
Trois pièges se présentent en général à ce moment :
- Le procès-verbal de réception présenté comme une formalité. Signer sans réserve un document qui déclare l'ouvrage reçu, pour « débloquer le solde », c'est acter que le travail est achevé. Les réserves s'écrivent, une par une, sur le document lui-même. La façon dont ce moment est évité ou escamoté est traitée dans quand l'entreprise évite la réception.
- L'avenant qui rétrécit le marché. Un document « modificatif » présenté comme une mise à jour administrative peut retirer du contrat le pignon ou les points singuliers non exécutés. Relisez ce qui disparaît, pas seulement ce qui apparaît.
- Le solde échangé contre un rendez-vous. Un rendez-vous n'a de valeur que confirmé par écrit, avec une date, et honoré. Tant qu'il ne l'est pas, il ne s'achète pas.
Le cas voisin où l'acompte a été encaissé sans qu'aucun compagnon ne soit jamais venu se lit dans l'acompte encaissé, l'entreprise disparue. La différence est de degré, pas de nature : dans les deux cas, ce sont les écrits produits tôt qui déterminent ce qu'on peut faire ensuite.
Reprendre la main quand plus rien ne bouge
Passée la date que vous avez fixée, sans reprise, deux chantiers commencent en parallèle : le chantier technique, qui consiste à protéger la façade, et le chantier du dossier, qui consiste à chiffrer ce que l'inachèvement vous coûte.
Côté technique, la priorité n'est pas l'esthétique, c'est l'eau. Faites chiffrer par une autre entreprise la reprise et l'achèvement, en lui demandant de distinguer ce qui est urgent avant l'hiver de ce qui peut attendre la belle saison. Attendez-vous à deux réactions courantes. La première est un prix supérieur à la part restante du marché initial : reprendre un chantier commencé par un autre suppose de remonter ou de relouer un échafaudage, de redémarrer, et surtout de reconnaître l'existant. La seconde est la réticence à garantir un ouvrage dont on n'a pas exécuté les couches inférieures — réticence légitime. La réponse tient dans le devis : faire écrire ce que l'entreprise reprend, ce qu'elle dépose plutôt que de le recouvrir, et ce qu'elle exclut expressément de sa garantie.
Côté dossier, le préjudice se chiffre par différence : ce que vous auriez payé selon le marché signé, comparé à ce que vous aurez effectivement dépensé, entreprise défaillante comprise, pour obtenir la façade commandée. S'y ajoutent les frais annexes documentés. Les voies de recours et leurs délais sont un registre à part ; ce qui se joue ici, c'est la qualité de la matière que vous leur donnerez.
Un dernier réflexe : vérifiez auprès de votre assureur si votre contrat comporte une protection juridique. Beaucoup de propriétaires en disposent sans le savoir, et une déclaration faite tôt vaut mieux qu'un dossier ouvert un an après les faits.
Questions fréquentes
L'entreprise dit qu'elle reviendra « dès qu'elle a une équipe ». Faut-il attendre ?
Vous pouvez attendre, à condition que l'attente soit écrite. Demandez une confirmation par courriel indiquant une date de reprise et une date d'achèvement. Une entreprise qui compte revenir écrit ces deux dates sans difficulté. Une entreprise qui refuse de les écrire vient de vous répondre.
Puis-je faire démonter l'échafaudage moi-même ?
Non, pas de votre propre initiative. Le matériel appartient à l'entreprise ou à son loueur, et le démontage est un travail réglementé. Demandez par écrit soit l'achèvement, soit l'enlèvement, en fixant une date. Informez également le loueur si son nom figure sur le matériel : il a un intérêt direct à récupérer son parc.
La location de l'échafaudage continue de courir. Est-ce à moi de la payer ?
Le contrat de location a été conclu par l'entreprise, avec le loueur. Vous n'y êtes pas partie et il ne vous est pas opposable. Le seul risque est de le devenir : ne signez aucun bon de location, aucune reprise de contrat, et ne réglez pas directement le loueur sans avoir mesuré ce que cela change à votre position.
Une autre entreprise peut-elle simplement finir ce qui reste ?
Rarement « simplement ». Elle devra reconnaître l'existant, décider ce qu'elle conserve et ce qu'elle dépose, et délimiter ce qu'elle garantit. Exigez que tout cela figure au devis, poste par poste. Un professionnel qui accepte d'achever sans réserve un support qu'il n'a pas exécuté prend un engagement qu'il ne tiendra pas.
Faut-il faire venir un commissaire de justice pour constater l'état du chantier ?
Ce n'est pas obligatoire. Des photographies datées, un devis annoté et un relevé écrit suffisent dans beaucoup de cas. Le constat par commissaire de justice devient pertinent quand les sommes en jeu sont élevées, quand l'entreprise conteste l'état des lieux, ou quand l'ouvrage risque d'évoluer vite. C'est une prestation payante : demandez le coût avant, et comparez-le à l'enjeu.
