Une façade ravalée en trois jours : les étapes qui ont sauté

Combien de temps dure un ravalement, et que vaut un chantier trop rapide ? Trois jours ne suffisent pas : voici les étapes que la vitesse supprime.

6 min

Partager

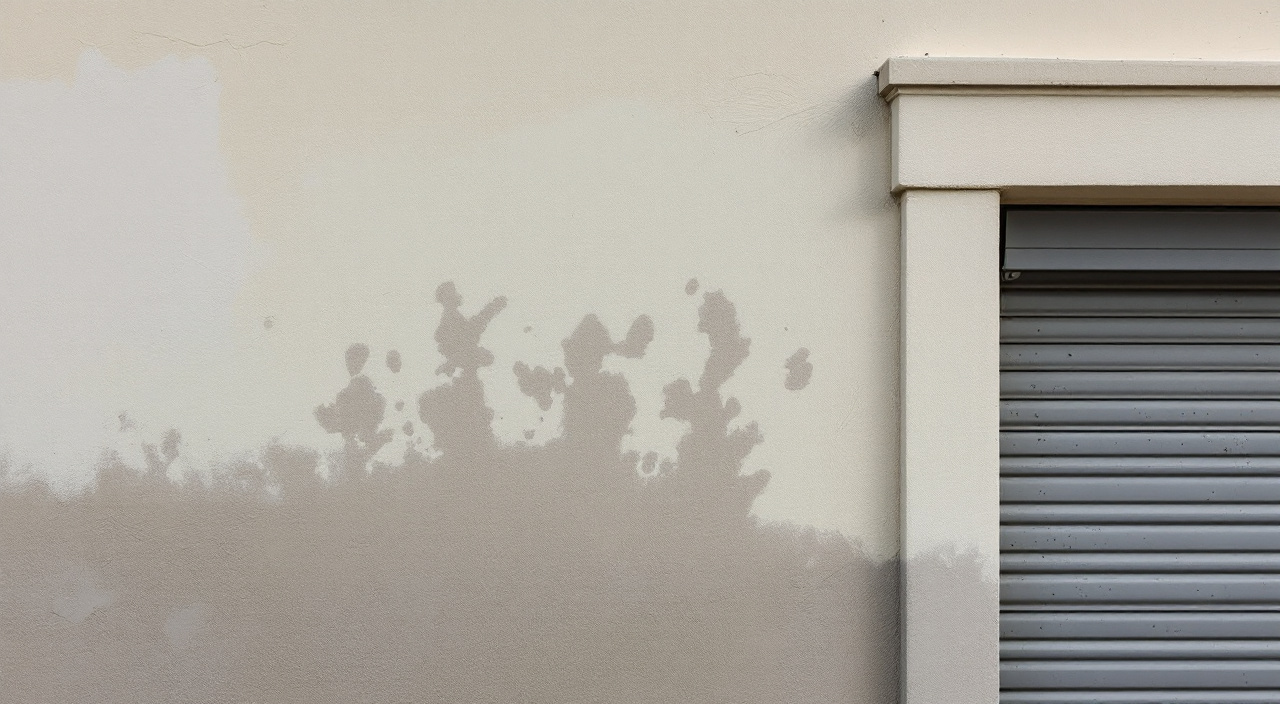

Façade fraîchement enduite dont le bas de mur reste sombre, l'enduit s'arrêtant contre un coffret de volet roulant non déposé
Marbrures sombres persistantes et enduit passé autour des ouvrages : deux traces d'un chantier mené sans attendre le séchage du support.

Un ravalement complet ne tient pas en trois jours. La durée normale d'un ravalement de maison individuelle se compte en semaines : compter deux à trois semaines sur un pavillon en bon état, davantage dès qu'il faut reprendre le support, et bien davantage sur du bâti ancien. Une part importante de ce délai est du temps où personne ne travaille sur le mur — du séchage, de la prise, de la carbonatation. C'est exactement cette part-là qui disparaît quand un chantier se boucle du vendredi au dimanche soir.

Si votre façade a été « faite » en trois jours, la question n'est donc pas de savoir si des étapes ont sauté, mais lesquelles. Le nombre d'ouvriers n'y change rien : on peut doubler l'équipe pour laver plus vite, on ne peut pas doubler l'équipe pour faire sécher un mur plus vite. La vitesse d'un chantier de façade est bornée par la physique du support et des produits, pas par l'organisation de l'entreprise. Un chantier trop rapide est donc un symptôme lisible, et il laisse des traces qu'on peut encore aller regarder, même l'échafaudage démonté.

Le planning honnête d'un ravalement, dans l'ordre

Voici la séquence complète telle qu'elle se déroule quand rien n'est supprimé. Les ordres de grandeur donnés ci-dessous sont ceux du métier sur une maison individuelle courante ; ils varient avec la surface, l'accès, la saison et surtout l'état du support. Ils servent ici à une seule chose : situer où sont passés les trois jours.

Le montage, les protections et le constat d'avant-travaux

L'installation n'est pas du temps perdu. Il faut monter l'échafaudage, le stabiliser, l'amarrer, protéger les menuiseries, les seuils, les descentes d'eau, les végétaux et le sol. Il faut déposer ce qui doit l'être : volets, coffrets, appliques, numéro de rue, parfois une descente pluviale. Sur une maison de taille courante, une journée n'est pas excessive, et l'entreprise qui monte au matin pour laver l'après-midi a déjà décidé de ne rien déposer.

C'est aussi le moment du constat contradictoire de l'état existant : photos des fissures, des appuis, des zones sombres, des désaffleurements. Ce constat n'est pas une formalité de confort. C'est la seule pièce qui permettra plus tard de distinguer un désordre préexistant d'un désordre créé. Quand il manque, la discussion d'après-chantier commence sans arbitre, et l'on retombe vite sur l'argument du support qui était mauvais.

Le lavage, et le séchage qu'il impose ensuite

Le lavage se fait vite : c'est la partie visible et spectaculaire du chantier, celle qu'on montre volontiers. Une façade de pavillon se nettoie en une journée, parfois moins avec deux lances. Le problème n'est pas le lavage, c'est ce qu'il laisse derrière lui : un mur gorgé d'eau.

Un support maçonné qui vient d'être lavé à l'eau sous pression n'est pas sec le lendemain. Selon la nature du mur, son épaisseur, sa capacité d'absorption, la saison et l'exposition, il faut compter de plusieurs jours à une semaine, davantage sur un mur épais ancien, sur une façade nord, ou en arrière-saison. Aucun produit d'enduit ou de peinture ne dispense de ce délai : les fiches techniques posent toutes une condition d'humidité maximale du support avant application. Passer outre, c'est enfermer l'eau, et peindre sur un mur humide donne un résultat parfait pendant quelques mois puis se lit en cloques et en voile blanc.

Ce délai est le premier candidat à la suppression, parce qu'il ne se voit pas. Un mur encore humide et un mur sec se ressemblent une fois recouverts. La différence apparaît un an plus tard.

Le sondage et la purge, l'étape qui remplit la benne

Le mur lavé et sec se sonde : on frappe la surface au marteau ou au manche, on écoute, on repère le creux. Tout ce qui sonne creux doit partir, jusqu'au support sain, et l'on ne sait pas avant d'avoir sondé quelle proportion de la façade est concernée. C'est la raison pour laquelle un devis sérieux prévoit une reprise au mètre carré et non un forfait aveugle, et c'est aussi pourquoi sonder un mur avant d'enduire est le geste le plus souvent escamoté.

La purge produit des gravats. C'est une caractéristique observable : un ravalement qui a réellement purgé laisse des morceaux d'enduit ancien dans la benne, en volume. Une benne qui ne contient que des emballages, des films de protection et des seaux vides raconte un chantier où l'on n'a rien déposé.

Les réparations : fissures, points singuliers, reprises de support

Après la purge viennent les réparations proprement dites. Reprise des zones purgées, traitement des fissures selon leur nature et leur activité, réfection des joints là où c'est nécessaire, reprise des appuis de fenêtre, des solins, des seuils, des scellements de garde-corps. Chacun de ces points demande son propre temps de prise avant qu'on puisse enduire par-dessus : un mortier de réparation n'accepte pas une couche de finition dans l'heure.

C'est aussi l'étape où l'on décide honnêtement d'un traitement de fissure. Le calicot et la couche de finition suffisent pour une microfissuration de retrait. Ils ne suffisent jamais pour une fissure structurelle vivante, et l'enduit passé sur la fissure revient exactement au même endroit, souvent au premier hiver. Trancher entre les deux demande un temps d'observation, pas un coup d'œil depuis la nacelle.

Les couches d'enduit et les temps de reprise entre elles

Un système d'enduit n'est pas une couche : c'est un empilement. Selon le système retenu, on trouve une couche d'accrochage ou un gobetis, un corps d'enduit, une couche de finition — ou, sur un système à deux couches, une passe de fond et une passe de finition. Entre chacune, la fiche technique du produit impose un délai avant recouvrement, exprimé en heures ou en jours, modulé par la température et l'hygrométrie.

Ces délais ne sont pas des précautions de fabricant. Une couche appliquée trop tôt sur une couche qui n'a pas fait sa prise crée un plan de faiblesse : les deux ne font pas corps. Le résultat se voit plus tard en faïençage, en écaillage par plaques, ou en décollement franc sur les zones les plus sollicitées.

Il existe un délai supplémentaire, souvent inconnu du propriétaire : le temps avant grattage. Un enduit gratté doit être travaillé quand il a atteint le bon degré de raidissement — trop tôt, il s'arrache et le grain est irrégulier ; trop tard, il ne se gratte plus. Ce créneau se compte en heures, il dépend de la météo du jour, et il commande le rythme d'une journée entière. On ne le déplace pas pour arranger un planning.

Les délais que personne ne peut comprimer

Il faut distinguer deux natures de temps sur un chantier de façade. Le temps de main-d'œuvre — laver, piquer, réparer, appliquer — se comprime en ajoutant des compagnons. Le temps de processus — sécher, prendre, durcir, carboner — ne se comprime pas du tout. C'est du temps chimique et hygrométrique. Il court même la nuit, il court même le dimanche, et il ne court pas plus vite parce que le client est pressé.

Les principaux temps de processus d'un ravalement sont les suivants :

  • le séchage du support après lavage, de quelques jours à une semaine ou plus selon le mur et la saison ;
  • la prise d'un mortier de réparation avant d'être recouvert, plusieurs heures à plusieurs jours selon le produit ;
  • le délai entre gobetis et corps d'enduit, puis entre corps d'enduit et finition ;
  • le créneau de grattage d'un enduit taloché-gratté, quelques heures après application ;
  • la carbonatation d'un enduit à la chaux aérienne, qui se compte en semaines et pendant laquelle le mur reste fragile ;
  • le séchage entre deux couches de peinture de façade, allongé par le froid et par l'humidité de l'air.

Additionnez : même sans aucune réparation lourde, l'empilement de ces attentes dépasse largement trois jours. Une entreprise qui promet trois jours ne promet pas d'aller vite ; elle promet implicitement de ne pas attendre. C'est le même mécanisme que celui qui pousse à appliquer hors saison pour tenir un planning : le calendrier commercial passe devant les conditions d'application.

Ce qu'on a supprimé pour tenir trois jours

Reconstituons. Trois jours, c'est à peu près le budget de trois postes : monter, laver, appliquer. Si l'échafaudage est monté le matin du premier jour, que le lavage occupe l'après-midi et le lendemain matin, il reste une journée et demie pour tout le reste. Voici ce qui a nécessairement disparu.

Le séchage du support. C'est la suppression la plus fréquente et la plus lourde de conséquences. On enduit ou on peint sur un mur qui contient encore l'eau du lavage.

Le sondage et la purge. Piquer prend du temps, produit des déchets à évacuer, et surtout révèle des surfaces à reprendre qui n'étaient pas au devis. Ne pas sonder, c'est s'épargner à la fois le temps et la mauvaise nouvelle.

Les réparations de fond. Les fissures ont été rebouchées en surface au lieu d'être ouvertes, dégarnies et traitées. Les appuis ont été enduits au lieu d'être repris. Les points singuliers ont été contournés.

Les temps de reprise entre couches. Quand deux couches sont appliquées le même jour alors que le produit demande un délai, la deuxième n'accroche pas correctement sur la première.

Une des couches, tout simplement. C'est l'économie la plus discrète, et la plus courante : le devis annonce deux couches, le mur n'en reçoit qu'une, plus diluée pour couvrir la même surface. Deux couches annoncées, une seule appliquée laisse des indices précis sur le mur fini.

La dépose des ouvrages. Volets, coffrets de volet roulant, appliques, descentes : tout a été enduit autour, sans dépose, ce qui se voit immédiatement en regardant les bords.

Le point commun de ces suppressions : aucune ne se voit sur la façade finie. Toutes se voient trois ans plus tard. C'est la définition même d'une fausse économie de préparation, sauf qu'ici l'économie est faite par l'entreprise sur un prix que vous avez déjà payé.

Les traces qu'une étape sautée laisse derrière elle

Un chantier trop rapide n'est pas une intuition : il se documente. Voici ce qui reste observable, même après démontage.

La benne. Son contenu est une signature. Des gravats d'enduit ancien, en volume, signalent une purge réelle. Des sacs vides, des seaux, des films plastiques et rien d'autre signalent qu'on n'a rien déposé. Si la benne est déjà partie, les photos prises depuis la rue pendant le chantier suffisent souvent.

Les angles et les zones abritées. Sous les débords de toit, derrière les descentes d'eau, dans les angles rentrants, la poussière et les toiles d'araignée survivent à un lavage bâclé. Si de la poussière ancienne est restée piégée dans un angle et se retrouve prise sous l'enduit frais, le lavage n'a pas couvert toute la surface.

Les nuances d'humidité sur le mur fini. Un support qui n'était pas sec au moment de l'application se signale par des zones plus foncées, persistantes, qui ne sèchent pas au même rythme que le reste — typiquement en bas de mur, en pied de façade nord, autour des points d'infiltration. Plusieurs semaines après, une façade qui garde des marbrures sombres n'a pas séché avant d'être recouverte.

Le bord des ouvrages. Un enduit qui s'arrête net contre un gond de volet, qui contourne un coffret, qui laisse une gorge de silicone en guise de raccord : la dépose n'a pas eu lieu.

Le grain de la finition. Un enduit gratté hors de son créneau donne un grain irrégulier, plus arraché par endroits, plus lissé ailleurs, avec des reprises visibles en lumière rasante. Photographiez la façade tôt le matin ou en fin de journée, quand le soleil frise le mur : les défauts d'application sortent.

L'épaisseur en rive. Aux angles, aux arêtes, autour des baies, on peut souvent apprécier l'épaisseur réelle du revêtement. Une couche unique et mince se lit à ces endroits-là.

Le journal de chantier et la météo. Reconstituez les trois jours à partir de vos propres relevés : à quelle heure l'équipe est arrivée, ce qui a été fait chaque demi-journée, quel temps il faisait. Ce récit factuel, daté, vaut mieux qu'une appréciation générale.

Les questions à poser le soir du deuxième jour

Le soir du deuxième jour est le moment utile. Le mur n'est pas encore recouvert, ou il vient de l'être ; rien n'est irréversible et tout est encore visible. Ces questions se posent calmement, et il est légitime d'en demander la réponse par écrit ou par message, ne serait-ce que pour en garder la trace.

  • Quel produit exactement a été appliqué aujourd'hui, sur quelle couche, et à quelle heure ? Où puis-je consulter sa fiche technique ?
  • Quel délai de recouvrement cette fiche impose-t-elle avant la couche suivante ?
  • Comment l'humidité du support a-t-elle été vérifiée avant l'application, et par qui ?
  • Quelle surface a été purgée, et où sont partis les gravats ?
  • Combien de couches sont prévues au devis, et à quelle date la dernière sera-t-elle appliquée ?
  • Les volets et les coffrets ont-ils été déposés, ou l'enduit passe-t-il autour ?
  • Quel est le délai avant démontage de l'échafaudage, et pourquoi celui-là ?

Une entreprise qui travaille correctement répond à tout cela sans effort : ce sont ses propres repères de travail. Une réponse floue, agacée, ou qui renvoie à « on a l'habitude », est une information en soi. Ce sont d'ailleurs les mêmes questions qui, posées avant signature, font reculer un mauvais devis.

Si la réponse vous inquiète, notez-la telle quelle, avec la date et l'heure, et photographiez le mur le soir même. La photographie datée d'un mur en cours vaut plus que n'importe quel témoignage rétrospectif.

Quand trois jours sont un délai honnête

La vitesse n'est pas coupable en soi. Il existe des interventions qui tiennent réellement en trois jours, et il faut les distinguer d'un ravalement.

Un nettoyage de façade avec traitement anti-mousse est une intervention courte, parfaitement légitime, qui n'a jamais prétendu être un ravalement. Elle devient un problème seulement quand elle est facturée et présentée comme un ravalement complet.

Une remise en peinture sur un support récent et sain, déjà ravalé il y a peu, sans purge et sans réparation, peut se faire vite — à condition que le support ait été sec, ce qui suppose soit un lavage plusieurs jours avant, soit une simple époussetage.

Une reprise ponctuelle — un pignon, un soubassement, une zone limitée — se traite évidemment plus vite qu'une maison entière.

Un système monocouche sur support neuf et homogène, en maison neuve, suit un déroulé plus court qu'une rénovation, parce qu'il n'y a ni ancien revêtement à déposer ni pathologie à traiter.

Le critère n'est donc pas la durée absolue, mais la cohérence entre ce qui a été facturé et le temps que ce travail exige. Trois jours pour un nettoyage : normal. Trois jours pour un ravalement avec purge, réparations et système d'enduit en deux ou trois couches : impossible, quel que soit l'effectif.

Ce que vous pouvez encore faire, et comment le consigner

Si le chantier est terminé, la première chose à faire est de ne rien signer sans réserves. Un procès-verbal de réception signé sans mention ferme une partie du chemin ; c'est précisément pour cela que certaines entreprises préfèrent éviter la réception ou la réduire à une poignée de main.

Constituez ensuite un dossier factuel, sans interprétation :

  • les dates et heures de présence de l'équipe, jour par jour, demi-journée par demi-journée ;
  • vos photographies du mur nu, du mur lavé, du mur en cours et du mur fini, horodatées ;
  • une photographie de la benne et de son contenu ;
  • le devis et sa description du système, avec le nombre de couches annoncé ;
  • les fiches techniques des produits mentionnés, et le délai de recouvrement qu'elles imposent ;
  • le relevé météo des jours de chantier, facilement retrouvable a posteriori.

Ce dossier ne prouve pas à lui seul une malfaçon. Il fait mieux : il établit une chronologie que personne ne pourra réécrire, et il place la discussion sur le terrain des faits datés. Le reste — mise en demeure, expertise, garanties — se joue ensuite, et se joue d'autant mieux que la chronologie est solide.

Enfin, gardez à l'esprit le calendrier de révélation des désordres. Un ravalement dont la préparation a été supprimée ne se dénonce pas tout de suite : il tient un été, passe le premier hiver, se marque au deuxième et se lit franchement au troisième, quand les cycles gel-dégel et les alternances d'humidité ont fait leur travail. Ne pas voir de défaut au bout de six mois ne signifie donc rien. Surveillez le pied de mur, les rives, les appuis et les zones nord, et photographiez chaque printemps depuis le même point de vue.

Questions fréquentes

Combien de temps dure un ravalement de maison individuelle ?

Sur une maison courante en bon état, il faut raisonner en semaines et non en jours : montage et protections, lavage, séchage complet du support, sondage et purge, réparations, puis les couches du système avec leurs délais de recouvrement, enfin la finition et le démontage. Deux à trois semaines est un ordre de grandeur habituel, et ce délai s'allonge dès qu'il y a des reprises de support, du bâti ancien, une exposition défavorable ou une saison humide. Une partie de ce temps est du temps d'attente, pendant lequel le chantier paraît à l'arrêt : c'est normal, et c'est même le signe que le support sèche.

Un chantier rapide est-il forcément un mauvais chantier ?

Non, mais un chantier rapide doit correspondre à une prestation courte. Un nettoyage, une remise en peinture sur support sain et sec, une reprise ponctuelle : ces travaux se font vite et bien. Ce qui est impossible, c'est de comprimer un ravalement complet, parce que les délais de séchage et de prise ne dépendent ni de l'effectif ni de la bonne volonté. La bonne question n'est donc pas « est-ce trop rapide ? » mais « ce qui a été facturé pouvait-il tenir dans ce temps-là ? ».

Comment savoir si le mur était sec avant l'application ?

Trois indices se cumulent. D'abord la chronologie : combien de jours se sont écoulés entre la fin du lavage et la première couche ? Si c'est moins de quelques jours, la question est réglée. Ensuite l'aspect du mur fini dans les semaines qui suivent : des zones sombres persistantes, qui ne s'homogénéisent pas, signalent de l'eau enfermée. Enfin la traçabilité : demandez comment l'humidité a été contrôlée et avec quel appareil. L'absence totale de contrôle est en soi une réponse.

Peut-on refuser de payer le solde si le chantier a été trop rapide ?

La rapidité seule n'est pas un motif : ce qui se conteste, c'est l'écart entre les prestations facturées et celles réellement exécutées. Un devis qui prévoit une purge, deux couches et la dépose des volets décrit des obligations vérifiables. Si elles n'ont pas été tenues, l'inexécution se constate, s'écrit et se notifie. La démarche commence par des réserves à la réception, se poursuit par un écrit recommandé et documenté, et suppose de conserver toutes les pièces avant que la façade ne soit retouchée.

L'entreprise dit que la pluie annoncée justifiait d'accélérer. Est-ce recevable ?

La météo justifie de reporter, jamais d'accélérer. Une pluie annoncée est une raison d'attendre : appliquer juste avant une averse expose la couche fraîche au délavage, aux coulures et au faïençage, et le froid comme l'humidité de l'air allongent encore les délais de séchage au lieu de les réduire. Une entreprise qui invoque la météo pour supprimer une attente inverse exactement le raisonnement du métier. Notez l'argument, la date, et le temps qu'il a réellement fait ce jour-là.
