Façadisme

Méthode

By Marta de Vries

Appliquer hors saison pour tenir un planning : ce qui se paie

Appliquer un produit de façade hors saison pour tenir un planning : pourquoi le mur paraît correct le soir même, et ce que la faute coûte ensuite.

8 min

Partager

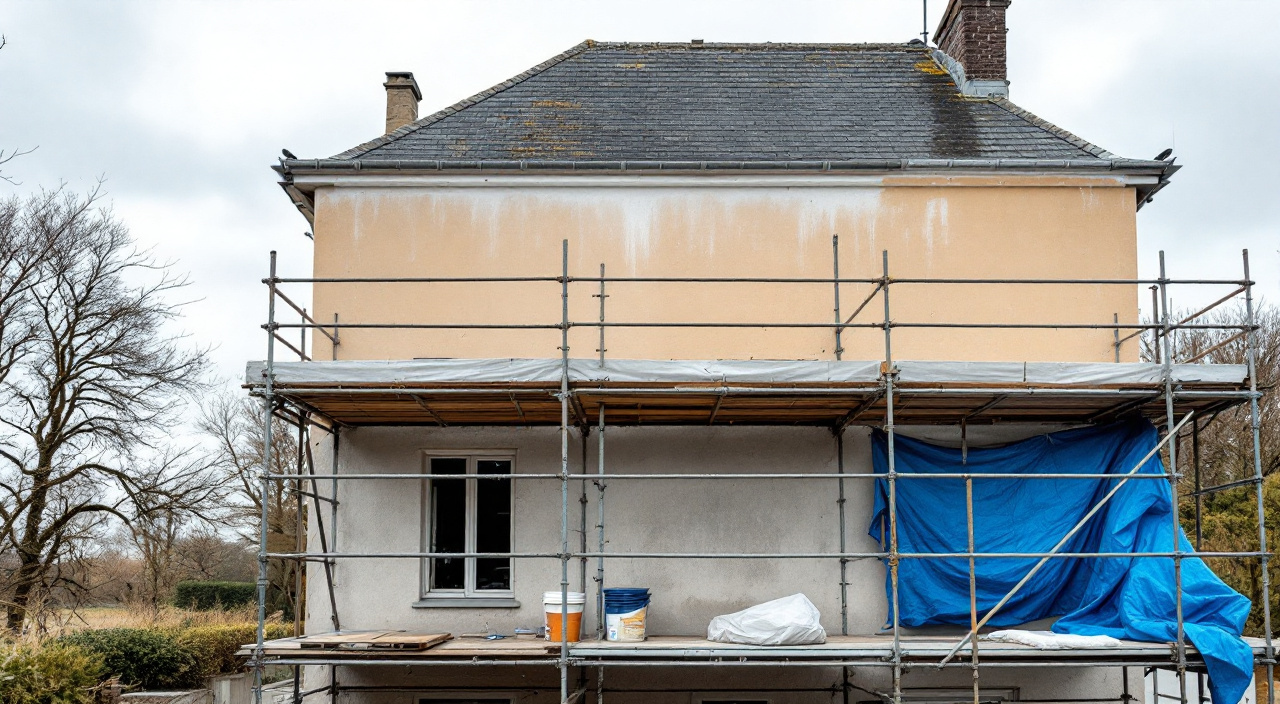

Façade sous échafaudage par temps froid et couvert, avec une bande horizontale plus sombre marquant l'arrêt d'une journée d'application
La limite horizontale entre deux teintes correspond à l'arrêt d'une journée de travail : quand un désordre suit cette ligne plutôt que la géométrie du bâtiment, il vient des conditions du jour, pas du support.

Un produit de façade n'est pas une peinture d'intérieur qu'on étale quand on a le temps. C'est une chimie qui a besoin de conditions précises pour prendre. Appliquer hors saison, c'est-à-dire poser un enduit, une peinture ou un hydrofuge en dehors de la plage de température et d'hygrométrie inscrite sur sa fiche technique, ne se voit pas le soir du chantier. Le mur est couvert, la teinte est là, l'échafaudage descend. Le désordre arrive plus tard : au premier hiver, au premier été, parfois à la deuxième saison. Et il arrive sur un chantier réputé fini, payé, réceptionné.

Reste à décrire la mécanique : ce que les fiches techniques imposent, qui porte la décision de passer outre, comment le client déclenche la faute sans le savoir, et ce qu'on peut lire après coup sur un mur.

Ce qu'une fiche technique interdit, et pourquoi ce n'est pas négociable

Chaque produit de façade est vendu avec une fiche technique. Ce document n'est pas un argumentaire : c'est la description des conditions dans lesquelles le fabricant garantit que le produit fait ce qu'il annonce. En dehors de ces conditions, le produit n'est pas mauvais ; il n'est simplement plus le produit décrit.

Quatre paramètres reviennent sur presque toutes les fiches.

  • La plage de température, mesurée sur le support et dans l'air, pas sur le thermomètre de la voiture. La borne basse tourne généralement autour de quelques degrés au-dessus de zéro. La borne haute existe aussi, et on l'oublie : au-delà d'une trentaine de degrés, ou sur un mur en plein soleil, le produit sèche trop vite en surface.
  • L'hygrométrie de l'air, souvent plafonnée autour de quatre-vingts pour cent d'humidité relative. Au-dessus, l'eau contenue dans le produit ne part plus.
  • Le délai avant pluie, exprimé en heures, parfois en une journée entière selon la formulation et l'épaisseur.
  • La protection du gel, qui vaut pour la nuit qui suit l'application, et souvent pour plusieurs nuits.

À cela s'ajoutent des conditions moins visibles : l'humidité du support lui-même, l'exposition au vent, le rayonnement direct. Un vent sec et froid assèche une surface plus vite qu'un soleil doux.

Ces limites sont des conditions de validité, pas des recommandations de confort. Une application hors plage sort le produit de son domaine d'emploi. Le mécanisme est le même que celui décrit dans l'analyse de la peinture appliquée sur un mur humide : le film se forme, mais il se forme sur autre chose que ce qui était prévu.

La différence entre séchage et prise

Ces deux mots sont confondus en permanence sur un chantier, et la confusion explique une bonne part des désordres.

Le séchage est physique : l'eau ou le solvant s'évaporent. La prise est chimique : les liants réagissent, les cristaux se forment, le matériau acquiert sa résistance. Un enduit à liant hydraulique n'a pas besoin de sécher vite, mais de rester humide assez longtemps pour que la réaction aille au bout. Une peinture en phase aqueuse, à l'inverse, a besoin que l'eau parte pour que le film se ferme.

Le froid ralentit la réaction chimique jusqu'à l'arrêter, et laisse un enduit à moitié pris, poudreux, sans cohésion. Le chaud fait partir l'eau avant que la réaction ait eu lieu, et laisse une croûte dure sur un cœur non pris. Dans les deux cas, la surface a l'air normale le jour même : le désordre est à l'intérieur de l'épaisseur.

C'est pour cette raison qu'un contrôle visuel en fin de chantier ne prouve rien. Le mur est jugé sur ce qu'on voit, et ce qu'on voit n'est pas ce qui a raté.

Qui subit la pression du planning, et comment la décision se prend

Personne ne décide, un matin, d'appliquer un produit hors de ses conditions. La décision sort d'une chaîne où chaque maillon a une bonne raison de pousser.

En haut de chaîne, il y a le carnet de commandes. Une entreprise de façade travaille sur une saison courte : les mois froids et pluvieux retirent des semaines utiles, et tout le monde le sait au moment de signer. Le commercial vend pourtant des dates, parce qu'un client sans date ne signe pas. Le planning se remplit avec l'hypothèse implicite d'une saison sans accroc.

Au milieu, il y a le conducteur de travaux : un échafaudage loué à la semaine, une équipe qui doit enchaîner, un chantier suivant déjà annoncé. Chaque jour d'arrêt décale tout ce qui suit. Un report de deux jours en avril devient un report de deux semaines en octobre, parce que les créneaux décalables se raréfient à mesure que la saison avance.

En bas de chaîne, il y a le compagnon sur l'échafaudage. C'est lui qui a le produit dans le seau, le mur devant lui et le ciel au-dessus. C'est lui qui a la seule information fiable de toute la chaîne : la température réelle du support, l'humidité réelle de l'air, l'état réel du ciel. Et c'est lui qui a le moins de latitude pour dire non.

Ce que le compagnon voit, et ce qu'il ne peut pas dire

Un applicateur expérimenté sent une mauvaise journée avant d'ouvrir un sac. Le mur est froid au toucher au milieu de la matinée. La rosée n'a pas séché sur l'échafaudage. Le produit tire mal, il « boit » différemment, la reprise se marque. Ces signaux ne sont pas mesurés, ils sont perçus, et ils sont fiables.

Le problème est le coût de l'alerte. Dire « on ne peut pas appliquer aujourd'hui », c'est immobiliser une équipe payée, un échafaudage loué et un client qui attend. L'arbitrage se fait donc vers le bas : on applique, en se disant qu'on rattrapera à la couche suivante ou qu'un après-midi de soleil sauvera la journée.

Ce mécanisme n'est pas propre à la façade, mais il y coûte plus cher, parce que la sanction est différée. Une erreur de conditions d'application se voit dans six mois, quand plus personne ne relie le désordre à la journée où il a été fabriqué.

S'y ajoute l'échafaudage. Le montage et le démontage sont des postes lourds, en temps et en argent. Une fois le mur ceinturé, l'objectif implicite devient de ne plus jamais remonter : tout ce qui doit être fait doit être fait maintenant, y compris ce qui aurait dû attendre trois semaines de temps sec.

C'est là que la logique économique se retourne contre la technique. Un report qui coûte une semaine d'échafaudage supplémentaire paraît cher. Une reprise complète, deux ans plus tard, avec remontage, décapage et refonte de la finition, coûte plusieurs fois cela. Mais le premier coût est immédiat et visible, le second est lointain et hypothétique. C'est le même arbitrage que celui décrit dans les fausses économies de préparation : la dépense évitée aujourd'hui est certaine, la dépense créée demain ne l'est pas encore.

Pourquoi le client met lui-même la pression sans le savoir

C'est le point qu'aucun propriétaire ne voit venir, et il explique une part importante des applications hors conditions.

Le scénario est banal. Le chantier a commencé. Une semaine de pluie s'installe. L'échafaudage reste debout, bâché, sans personne dessus. Le propriétaire regarde son mur à moitié fait, sa terrasse encombrée, sa lumière coupée par les bâches. Il appelle. Il demande quand ça reprend, rappelle la date convenue, parfois annonce qu'il retiendra le solde.

La demande est légitime. Elle est aussi, techniquement, la plus dangereuse qu'un client puisse formuler, parce qu'elle arrive exactement au moment où les conditions sont les pires. Après une semaine de pluie, un mur est chargé d'eau. Il ne sèche pas en une matinée de soleil : l'eau part de la surface d'abord, et le cœur du support reste humide plusieurs jours, davantage sur un mur épais, davantage encore sur une façade nord.

L'entreprise, elle, entend une chose simple : le client réclame. Elle remonte sur l'échafaudage le premier jour où il ne pleut plus. Le mur est sec en apparence. L'air est encore saturé. Le produit part quand même.

Ce que le propriétaire devrait demander à la place

La bonne question n'est pas « quand reprenez-vous », mais « à quelles conditions reprenez-vous, et qui les vérifie ». Trois demandes, écrites et sans agressivité, suffisent.

  • Que la date de reprise soit conditionnée aux conditions d'application du produit, pas au calendrier. La formulation compte : on ne réclame pas un retard, on réclame le respect de la fiche technique.
  • Qu'on indique, le jour de la reprise, la température du support et l'humidité relative relevées sur place. Un chantier sérieux dispose d'un thermo-hygromètre ; la mesure prend quelques secondes.
  • Que le décalage soit accepté explicitement, et dit. C'est la seule façon de retirer la pression du système : tant que l'entreprise pense que le client sanctionnera le retard, elle applique.

Un propriétaire qui écrit « je préfère attendre trois semaines qu'une reprise dans deux ans » change la nature de l'arbitrage. Il ne fait pas une faveur à l'entreprise : il protège son mur.

Le cas particulier du chantier vendu « avant l'hiver »

Une catégorie de chantiers est particulièrement exposée : ceux vendus à l'automne avec la promesse d'une finition avant les fêtes. L'argument séduit, parce qu'il donne une échéance nette. Il crée la pire des configurations.

D'abord parce que les journées sont courtes : le mur ne monte en température que quelques heures, et redescend vite. Ensuite parce que la nuit est le vrai risque : un produit appliqué à midi par dix degrés peut se retrouver à deux degrés au petit matin. Enfin parce que la fenêtre de rattrapage n'existe plus : si la semaine est mauvaise, il n'y a pas de semaine suivante avant le printemps.

Une entreprise honnête le dit au devis et propose un démarrage au printemps, quitte à perdre la vente. Une entreprise sous pression de planning vend la date et se débrouillera. La différence se lit dans la façon dont la question est traitée en rendez-vous : c'est exactement le type de question évoqué dans les questions qui font reculer un mauvais devis.

Ce qui arrive au produit, désordre par désordre

Les conséquences ne sont pas aléatoires : chaque paramètre franchi produit un désordre assez caractéristique.

Le froid, sous la borne basse. La prise ralentit puis s'arrête. Un enduit hydraulique reste tendre à cœur. Une peinture en phase aqueuse ne forme pas son film : les particules ne fusionnent pas. Il reste un revêtement sans cohésion, qui poudre au doigt. Le mur peut avoir l'air correct des mois, jusqu'au premier lessivage par la pluie.

Le gel, la nuit qui suit. C'est le plus brutal. L'eau contenue dans le produit frais augmente de volume en gelant et disloque la structure en train de se former. Au dégel, il ne reste rien à reformer : la microstructure a été cassée avant d'exister. On obtient un enduit friable, parfois un feuilletage qui se détache par plaques.

La chaleur et le soleil direct. L'eau part trop vite. La surface se ferme, le cœur reste incomplet. Le film subit un retrait rapide, d'où des microfissures en réseau — le faïençage. Sur un enduit teinté s'ajoutent des différences de nuance entre le bas et le haut du mur, le haut ayant séché plus vite.

La pluie avant la fin du délai. Le produit encore ouvert est lessivé, et une partie du liant part avec l'eau. Il reste un revêtement appauvri, plus poreux, plus terne, qui se salira plus vite. Les traces de ruissellement restent souvent visibles sous les appuis et les bandeaux.

L'humidité de l'air trop élevée. Le séchage est bloqué. Selon les formulations, cela produit des marbrures, des voiles blanchâtres, des différences de brillance, ou allonge simplement la période de vulnérabilité — ce qui augmente le risque de tous les autres désordres.

Les produits d'imprégnation, qui pénètrent au lieu de recouvrir, ajoutent un cas particulier. Leur efficacité dépend de la capacité du support à les absorber. Sur un mur saturé après une période humide, les pores sont déjà remplis : le produit reste en surface et y forme un film qu'il n'était pas censé former. On obtient l'inverse de l'effet recherché, et le désordre est durable, parce qu'un produit d'imprégnation ne se retire pas.

Les signes qui trahissent une application hors conditions

Un propriétaire ne peut pas remonter le temps, mais il peut lire son mur. Certains signes orientent vers une faute de conditions plutôt que vers un problème de support ou de choix de produit.

Le farinage précoce. On passe la main à plat sur le mur sec ; elle ressort chargée d'une poudre de la couleur de la finition. Après de longues années d'exposition, c'est l'usure normale du liant en surface. La première ou la deuxième année, non : c'est un liant qui n'a jamais fait sa prise. Le test se fait sur plusieurs zones, en notant lesquelles farinent le plus.

La cartographie du défaut. C'est le signe le plus parlant, et il est gratuit. On regarde où le désordre se trouve. S'il suit les limites d'une journée de travail — une bande horizontale correspondant à un niveau d'échafaudage, une portion de mur entre deux angles — la cause est une journée, donc des conditions. S'il suit la géométrie du bâtiment — sous un appui, autour d'une fissure, en pied de mur — la cause est ailleurs.

Le contraste entre orientations. Une façade nord dégradée et une façade sud intacte, avec le même produit, orientent vers un problème de séchage. L'inverse oriente vers une application en plein soleil.

Les reprises visibles. Lignes de raccord marquées, différences de teinte franches entre deux passes, brillance qui change selon l'angle : les traces d'un produit qui n'a pas eu le même comportement d'une heure à l'autre.

Le décollement par plaques à bords nets. Il signe une absence d'accrochage ou une prise interrompue, pas une usure. Une usure amincit et ternit ; elle ne découpe pas.

Distinguer un défaut de conditions d'un défaut de support

La confusion est fréquente, et elle est entretenue : attribuer un désordre au support déplace la responsabilité vers le bâtiment, donc vers le propriétaire. Trois éléments permettent de trancher, au moins provisoirement.

Le premier est la chronologie. Un défaut de support met souvent plus longtemps à apparaître, parce qu'il dépend d'un transfert d'eau à travers l'épaisseur du mur. Un défaut de conditions se manifeste au premier cycle sévère : premier hiver, premier grand écart de température.

Le deuxième est la géométrie, déjà évoquée : le support imprime ses formes, la journée de travail imprime ses bandes.

Le troisième est l'humidité résiduelle. Un désordre lié au support s'accompagne en général d'un mur mesurablement humide, de sels, de mousses, d'un pied de mur marqué. Un désordre de conditions peut apparaître sur un mur parfaitement sec, ce qui est très caractéristique.

Quand le doute persiste, la sortie est une expertise contradictoire avec prélèvement : une carotte prise dans l'épaisseur montre si la prise s'est faite jusqu'au fond.

Le seul document qui protège : la fiche technique demandée au devis

La parade n'est pas un contrôle en cours de chantier : trop tard, trop conflictuel. Elle se joue au devis, quand rien n'est engagé.

Il s'agit de demander, avant signature, les fiches techniques de tous les produits prévus : préparation, fixateur ou primaire, couche de fond, finition, traitements. Pas une plaquette commerciale : le document technique du fabricant, avec la référence exacte. La demande a trois effets.

Elle rend le produit identifiable. Un devis qui annonce « peinture façade qualité professionnelle » n'engage à rien ; un devis qui nomme une référence engage. C'est le problème des lignes vagues repérées dans le devis sans diagnostic.

Elle rend les conditions opposables. Une fois la fiche annexée au devis, ses conditions d'application font partie de ce qui a été convenu, et une application hors conditions devient un écart documenté, pas une appréciation.

Elle révèle la posture de l'entreprise. Celle qui travaille correctement fournit ces documents sans difficulté : elle les a, elle les consulte. Celle qui esquive, qui promet de les donner plus tard, ou qui parle de « documents internes », vient de répondre à une autre question.

Les quatre lignes à repérer sur une fiche technique

Une fiche technique fait plusieurs pages, et la plupart n'intéressent pas un propriétaire. Quatre rubriques suffisent.

D'abord les conditions d'application : plage de température de l'air et du support, taux d'humidité maximal, souvent une mention sur le vent et l'ensoleillement direct.

Ensuite le délai de recouvrement entre deux couches, parfois assorti d'un maximum. Un délai minimum non respecté enferme de l'eau ; un délai maximum dépassé compromet l'accrochage de la couche suivante.

Puis le temps de séchage complet et le délai avant exposition à la pluie : deux valeurs différentes, qu'on confond souvent.

Enfin les supports admis et la préparation exigée, qui disent si le produit peut aller sur un ancien revêtement, et lequel.

Avec ces quatre points, on suit son chantier sans être du métier. Il ne s'agit pas de contrôler le geste, mais de savoir quelles questions ont une réponse écrite.

Écrire le report avant d'en avoir besoin

La meilleure protection s'écrit avant le démarrage, dans un courriel de trois phrases.

La première acte que les dates annoncées sont indicatives et subordonnées aux conditions d'application des produits. La deuxième prévoit qu'un arrêt pour intempéries est constaté et noté, avec sa date et sa raison. La troisième prévoit que la reprise se fait après un délai de séchage du support, et non le lendemain de la dernière averse.

Ce n'est pas une clause juridique, c'est une convention de bon sens. Son intérêt est d'abord psychologique : elle retire à l'entreprise la crainte du reproche, et au propriétaire l'illusion qu'un planning tient contre la météo. Elle laisse aussi une trace, ce qui compte si un désordre apparaît plus tard et qu'il faut établir ce qui avait été convenu — à rapprocher de ce que vaut une promesse de garantie sans attestation.

Questions fréquentes

Peut-on ravaler en hiver ?

Oui, avec certains produits, mais pas n'importe quel jour. Ce qui décide n'est pas le mois : c'est la température du support, l'humidité de l'air et la prévision de gel pour la nuit. Une journée douce et sèche de fin d'automne peut être meilleure qu'une journée humide de printemps. Certains fabricants proposent des formulations adaptées aux températures basses ; leurs plages restent bornées et ne suppriment pas le risque de gel nocturne. La saison ne s'apprécie pas au calendrier mais à la journée, et la journée s'apprécie sur le mur, pas dans le bureau.

Comment savoir si mon enduit a été appliqué par temps de gel ?

Aucun test ne le prouve seul, mais plusieurs indices convergent. L'enduit friable en surface, qui s'effrite sous l'ongle sans être ancien, est le premier. Le feuilletage — une pellicule superficielle qui se détache en écailles fines — est très évocateur. La localisation compte : un désordre limité à une hauteur de mur, correspondant à une ou deux journées de travail, oriente fortement. Enfin, les relevés météorologiques de la période sont publics ; croisés avec les dates du chantier, ils ne prouvent rien seuls mais rendent une hypothèse difficile à écarter.

L'entreprise veut reprendre le chantier dès que la pluie s'arrête : que faire ?

Demander un délai de séchage du support, par écrit, sans en faire un conflit. La formule qui fonctionne parle du produit, pas de l'entreprise : « quelles sont les conditions d'application indiquées sur la fiche, et sont-elles réunies aujourd'hui ». Demander le relevé de température de support et d'humidité relative au moment de la reprise ; si l'entreprise ne dispose d'aucun moyen de mesure, l'information est en soi utile. Et dire clairement qu'on accepte le décalage : sans cela, l'entreprise continuera de penser que le retard lui sera reproché.

Qui est responsable si le produit a été appliqué hors conditions ?

Le principe général est que l'entreprise choisit ses moyens d'exécution et répond du résultat. Appliquer un produit hors des conditions prescrites par son fabricant relève de sa responsabilité professionnelle, y compris si le client a exprimé de l'impatience : un professionnel doit refuser une exécution qu'il sait vouée à l'échec, et alerter par écrit. La difficulté n'est pas le principe, c'est la preuve, puisque le désordre apparaît longtemps après. D'où l'intérêt des fiches techniques annexées au devis, des dates réelles d'intervention et des échanges écrits sur les reports.

Combien de temps un mur doit-il sécher après une période de pluie ?

Il n'existe pas de durée unique, et il faut se méfier de qui en annonce une. Cela dépend de l'épaisseur du mur, de sa nature, de son exposition et du vent. Un mur mince exposé au sud sèche en une fraction du temps qu'il faut à un mur épais orienté au nord. L'ordre de grandeur utile est celui de plusieurs jours, pas de quelques heures, et il augmente nettement à la mauvaise saison. La seule réponse solide est une mesure d'humidité du support, comparée au seuil de la fiche technique. Elle est rapide, et tout applicateur équipé peut la faire devant le client.
